16064-广东省湛江市赤坎水质净化厂三期工程第一阶段工程 (2013/6/27 1:12:00)
楼主

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  2010年中国投运城镇污水处理厂项目→ 广东→ 浏览帖子:1221广东湛江市赤坎水质净化厂
http://www.waterchina.cn/2010/show.asp?id=7595&bd=8

1221广东湛江市赤坎水质净化厂

序号 省份 项目名称 主体处理工艺 投运时间 设计处理能力(万立方米/日) 平均处理水量(万立方米/日)
1221 广 东 湛江市赤坎水质净化厂 氧化沟 2004年 12月 5 4.4

行政区代码 法人代码 企 业 名 称
440802 72596143-1 湛江市赤坎水质净化厂

市(地、州、盟) 行政区代码 法人代码 企业详细名称
湛江市 440802 72596143-1 湛江市赤坎水质净化厂

634-广东省湛江市赤坎水质净化厂二期工程
http://www.waterchina.com.cn/bbs/viewarticle.asp?articleid=5243&classid=858

湛江市赤坎水质净化厂三期工程10万吨/日项目环评受理公示

受理日期 项目名称 建设单位 建设地点 环评单位 环评文件类型
2013-6-19 湛江市赤坎水质净化厂三期工程10万吨/日项目 湛江市城市污水处理有限公司 湛江市赤坎区东盛路9号 湛江市环境科学技术研究所 报告书

注:公告期限10个工作日,联系人:苏千叶,联系电话:0759-3381652。

(来源:湛江市环境保护公众网,2013-06-19)
(此帖子已被作者于2013-6-27 1:40:46修改过)

作者信息\文章标题
admin的回复(2013/6/27 1:34:00)
1

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  湛江市赤坎水质净化厂三期工程10万吨/日项目环境影响报告书(简本)

建设单位:湛江市城市污水处理有限公司
评价单位:湛江市环境科学技术研究所
二0一三年五月

(一)建设项目概况
1. 建设项目的地点及相关背景
(1)项目名称:湛江市赤坎水质净化厂三期工程10万吨/日项目(简称本项目)。
(2)建设单位:湛江市城市污水处理有限公司。
(3)建设地址:现有湛江市赤坎水质净化厂一期、二期工程厂区的西面。
(4)建筑规模:本项目分两阶段建设,每阶段5万吨/日,污水处理能力共10万吨/日。
(5)建设性质:改扩建。
(6)总 投 资:本项目总投资1.95亿元,其中工程费用为12740万元。
(7)建设期:本项目计划于2013年9月动工建设,2014年7月完成调试投入运行,建设期为11个月。
(8)项目由来:随着赤坎区建设的迅速推进,区内道路、排水管道大部分已经建成,但是污水处理设施严重滞后。城市建设的同时,必须注重水资源保护、环境保护,以确保可持续发展。为了逐步把赤坎区建设成为经济繁荣、科教发达、环境优美、文明富裕、功能完善、人民安居乐业的核心区,必须尽快提高区内污水处理率,为此,湛江市城市污水处理有限公司拟建设湛江市赤坎水质净化厂三期10万吨/日项目。
2.建设项目主要建设内容、规划布局、建设规模、建设周期和投资(包括环保投资),并附工程特性表;
(1)主要建设内容
本项目为市政环保配套工程,与规划的四期工程共用市政污水管网,待四期工程建成后,赤坎水质净化厂三期、四期工程纳污面积达1138公顷,主要受纳赤坎区的生活污水,覆盖人口20多万人。
本项目分两期建设,其中第一期用地面积约5.91 ha,建设5万吨/日污水处理主单元(CAST生化池),配套建设粗格栅、细格栅、砂水分离器及砂泵、水下搅拌器、周边传动刮泥机、回流污泥泵、絮凝剂制备系统、螺旋输送机、紫外线消毒系统、螺旋压榨机、吊车、计量槽、空压机、微孔曝气器、鼓风机、污泥浓缩脱水一体机、除臭设备、侯公楼、侯工楼和绿化等。
本项目第二期用地面积约0.856 ha,建设5万吨/日污水处理主单元(CAST生化池)。
本项目经济技术指标见表1。

表1 本项目主要经济技术指标一览表
项   目 单 位  数 量 备   注
规划总用地 平方米 157143 含一、二期用地6254.71;道路用地35038.35
净用地面积 平方米 115849.94
建、构筑物建筑总面积 平方米 55773.11
其 行政办公区建筑物建筑面积 平方米 6549.4 办公楼、候工楼建筑面积
  生产区建筑物建筑面积 平方米 44739.7 含门卫建筑面积
中 构筑物建筑面积 平方米 4484.0
建、构筑物建筑基底总面积 平方米 50030.81
其 行政办公区建筑物基底面积 平方米 1356.1
  生产区建筑物基底面积 平方米 44190.71
中 构筑物基底面积 平方米 4484.0
绿地面积 平方米 46334.0 含防护绿地
容积率 - 0.48
建筑密度 % 43.2
绿地率 % 40.0
汽车停车位 个 20

(2)规划布局
根据工艺流程及场地功能,把全厂分为二大功能区:厂前区和生产处理区。厂前区设综合楼(包括办公、生活设施及辅助生产用房)。生产区包括生物处理、预处理、CAST池及污泥压滤机房等建(构)筑物。
在总平面布置上,将厂前区置于最大风频的上风向,与有刺激味道的生产区隔离,设置厂区主要出入口,靠近综合楼,是全厂对外联系、人员进出的主要通道。厂区还设置次要出入口,供厂区生产运输之用。将全厂人流、物流分开,互不干扰,功能明确,使用方便,联系便捷。
(3)处理工艺
从抗水质、水量冲击负荷的能力、保证出水水质达标的能力、总的运行能耗节省等方面综合考虑,本项目采用CAST工艺,该更适合于以生活污水为主、水质、水量变化较大的特点,不存在二沉池常见的配水不均匀的现象,也不存在二沉池常见的污泥厌氧发应现象,故CAST池内生物絮凝体的活性更高,沉淀效果更好,出水更优良。
3.建设项目与法律法规、政策、规划和规划环评的相符性。
(1)项目建设与产业政策的相符性分析
本项目为城市基础建设项目,运行后能削减区域污染物排放量,将在很大程度上改善赤坎区的地表水环境质量,美化城市市容环境,环境效益显著。对照《产业结构调整指导目录(2011年本)》(国家发展和改革委员会,2011年第9号令),项目被列入鼓励类条款第22款【城市基础设施】第9条【城镇供排水管网工程、供水水源及净水厂工程】及第19条【再生水利用技术与工程】,符合当前国家产业政策。
本项目同时也被列入《广东省产业结构调整指导目录(2007年本)》中的鼓励类条款第26款【环境保护与资源节约综合利用】第18条【“三废”综合利用及治理工程】,符合当前广东省产业政策。
(2)项目建设与地方发展规划相符性分析
《湛江市城市总体规划(2005-2020年)》提出了“东扩、西拓、南推、北进,工业南移”的发展思路,对中心城区采取相对集中、有机分散的布局形式,不断提升中心城区功能,增强辐射带动力,逐步形成海湾型的“一湾两岸、三片、六组团”结构形态。构筑“一湾两岸”均衡发展的现代化滨海城市格局,城市主中心位于西岸,东岸作为城市副中心。规划同时提出,在发展经济的同时,应重视环境保护,尤其是防止水体污染。由于污水系统的建设往往滞后于城市建设,现阶段赤坎区在排水和污水处理方面还不尽完善,而大规模的开发建设已蓬勃开展,污水处理工程应与开发、经济发展同步展开。因此在赤坎区大发展的同时,应同步完善污水收集及处理工程的建设。
本项目的建设,主要以城市污水收集率、处理率达到国家模范卫生城市的要求为目标,在中心城区以及重点地区逐步建立起污水治理法制健全、监督管理有效、体制合理、工艺技术可靠、基础设施完善,适应赤坎区经济发展和城市建设特点的城市污水处理系统。城市污水以集中处理为主,分散处理为辅,重点建设区域性大型污水处理厂。新建城区实行雨污分流制,对于已形成较完整合流制系统的建成老区,加强截流管的建设,完善截流式合流制排水体制。
根据赤坎区总体规划的规划布局,本项目是湛江市污水治理规划中的重要组成部分,其建设对解决湛江市赤坎区的污水治理至关重要。同时,根据《湛江市海田区控制性详细规划》,本项目用地规划为污水设施建设用地。因此本项目的建设符合所在区域的规划。
(3)项目建设与相关环保规划相符性分析
根据湛江市环保规划(2006-2020年),项目所在区域为二类大气环境功能区。从空气质量现状调查情况来看,其环境空气质量基本满足规定的二级标准要求。建设单位将对本项目以及赤坎水质净化厂一期、二期工程产生恶臭的单元进行加盖和生物除臭,因此本项目建成投入使用后,赤坎水质净化厂整个厂区的恶臭气体将比本项目建设前削减排放,大气环境质量会优于原有水平,所在区域的环境空气质量仍然控制在规定的二类功能范围内。因此,本项目建设与大气环境保护规划相协调。
本项目纳污水体——滨湖水质参照执行《地表水环境质量标准》(GB3838—2002)中的Ⅴ类标准。本项目建成后,纳污范围内的城市废水由污水专管引入本项目各处理单元进行处理,处理后的污水排放浓度达到《城镇污水处理厂污染物排放标准》(GB 18918-2002)一级A标准以及广东省地方标准《水污染物排放标准》(DB44/26-2001)中第二时段一级标准中两者较严者的限值要求后排入滨湖,本项目为环保治理工程,能极大的削减排入滨湖的水污染物,有利于滨湖水质的改善。因此,建设项目与地表水环境保护规划相协调。
根据《湛江市城市声环境功能区划分》(2011年7月),本项目执行《声环境质量标准》(GB3096—2008)中的2类和4a类标准。
本项目噪声源施工期噪声影响较大,但其对环境的影响是暂时的,将随着施工的结束而消除。项目建成后,其对外环境的声影响主要为主要来自水泵、风机、污泥压滤机等设备噪声。由声环境影响预测章节的结论可知,本项目不会对周围的声环境质量产生大的影响。因此,建设项目与声环境保护规划相协调。
(4)相关部门批复文件支持
本项目作为市政基础设施及环保工程项目,根据湛江市城市规划局《关于湛江市赤坎水质净化厂三、四期项目用地修建性详细规划调整方案的批复》(湛城规(规划)[2013]106号),其选址已获得规划部门的同意。
因此,本项目的选址和建设与《湛江市城市总体规划(2005-2020)》以及《湛江市海田区控制性详细规划》相协调。
(5)小结
本项目属市政基础设施配套工程,其建设符合当前国家产业政策和广东省产业政策,与湛江市相关规划及区域规划相协调,选址位置合理,符合相关环境功能区划,总图布置规范合理,赤坎水质净化厂一期、二期工程及本项目的卫生防护距离内无敏感目标,同时选址已获得湛江市政府、湛江市规划部门的同意。因此,本项目从产业政策、建设条件、选址位置、总图布置以及社会公众认可度等方面分析,本项目的选址是可行的。

(二)建设项目周围环境现状
1.建设项目所在地的环境现状;
本项目为赤坎水质净化厂的三期工程,位于现有湛江市赤坎水质净化厂一期、二期工程厂区的西面,占地面积为115849.94 m2,中心地理坐标为:北纬21º17.567´,东经110º22.868´。湛江市赤坎水质净化厂各期的位置关系图见图2所示。

“......(4)建筑规模:本项目分两阶段建设,每阶段5万吨/日,污水处理能力共10万吨/日......”

作者信息\文章标题
admin的回复(2013/6/27 2:11:00)
2

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  http://www.waterchina.cn/shwater/upload/2013627293995493.jpg

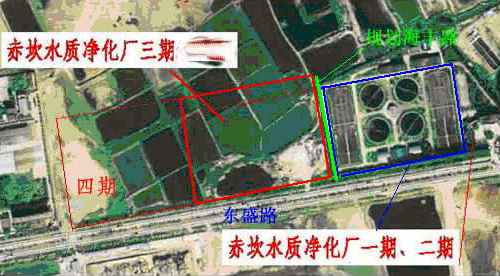

  图2 湛江市赤坎水质净化厂一至四期位置关系图

(1)水环境质量现状
地表水环境质量现状调查结果表明,滨湖出现超标的项目主要有氨氮、总磷等,表明该水体受到有机污染较严重,属于劣Ⅴ类水质,超标主要原因是:滨湖是赤坎区城市污水的主要纳污水体,每天均有较大量的生活污水、工业废水排入湖中。目前赤坎水质净化厂一期、二期工程已投入运行,更多的城区居民生活污水经该水质净化厂处理达标后排放,滨湖污染负荷有所减少,滨湖水质得到一定的改善。但仍有部分生活污水未经处理直接排入滨湖,造成滨湖水质超过所执行标准。
本项目所在区域的地下水质一般,在11个监测项目中,有pH值、铁、锰、氨氮、亚硝酸盐、总大肠菌群出现超标现象,其余监测指标符合《地下水水质标准》(GB/T14848-93)中的Ⅲ类标准。超标原因主要是采样点周围分布有村庄等,而本项目采样检验的是浅层地表水,由于村庄排污系统不够完善,浅层地表水水质受村庄生活污水的影响较大,导致采样点的地下水水质超标,目前以上采样点周边的居民已逐步采用市政配套自来水,不再采用地下水作为饮用水。
(2)环境空气质量现状
环境空气质量现状调查结果表明:项目所在区域环境空气质量属于一般水平。SO2、NO2、PM10、H2S的检出值均低于评价标准限制要求;现有赤坎水质净化厂一、二期南面厂界臭气浓度检出值仅在一个时段出现超标,超标率较低,其余厂界臭气浓度均符合评价标准限值要求,帝景金岸小区和帝景银湾小区臭气浓度的检出值均低于评价标准,可见现有赤坎水质净化厂一、二期臭味气体对周围环境影响有限。
(3)声环境质量现状
声环境质量现状调查可得,赤坎水质净化厂四面厂界的噪声符合《声环境质量标准》(GB3096-2008)中相应的3、4a类标准,敏感点的噪声符合2类标准。
2.建设项目环境影响评价范围(附有关图件)。
(1)地面水环境评价范围
本项目营运期污水纳污水体是滨湖。根据《环境影响评价技术导则 地面水环境》中的有关规定和本项目的实际情况,本评价的地面水环境评价范围为滨湖。详见图3。
(2)环境空气评价范围
按照《环境影响评价技术导则 大气环境》(HJ2.2—2008)中的有关规定,确定本次环境空气影响评价范围为:以项目的中心为圆心,直径为5km的圆形区域,详见图3。
(3)声环境评价范围
按照《环境影响评价技术导则 声环境》(HJ2.4-2009)中的对三级评价项目评价范围的规定,再根据本项目的实际情况,确定本次噪声环境影响评价范围为项目场界往外延伸200m内的范围。

作者信息\文章标题
admin的回复(2013/6/27 2:13:00)
3

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  http://www.waterchina.cn/shwater/upload/2013627295296808.jpg

  图3 本项目位置与评价范围示意图

(三)建设项目环境影响预测及拟采取的主要措施与效果
1.建设项目的主要污染物类型、排放浓度、排放量、处理方式、排放方式和途径及其达标排放情况;
本项目污染源来自施工期和营运期两个阶段,具体情况如下:
(1)水环境
①施工期废水
施工期废水主要有施工现场产生的工地冲洗水、泥浆水等,其主要污染物SS的产生浓度一般在1000-1500 mg/L。施工高峰期的施工人员数约有200人,按照每人用水量250L/d,污水量为用水量的85%计算,施工期生活污水产生量约为42.5t/d。
施工期废水主要有施工现场产生的工地冲洗水、生活废水。其中工地冲洗废水的产生量约10 m3/d,主要污染物SS的产生浓度一般在1000-1500 mg/L。施工期产生的生活污水主要是施工人员的生活污水及餐饮污水,以有机类为,按照现场施工人员按100人计,生活污水产生量约为8.1m3/d(每人每天用水量按90L计、废水发生量按90%计)。生活废水的主要污染物为COD、SS和动植物油,其产生浓度分别为250 mg/L、200 mg/L、40 mg/L,生活污水经三级化粪池和三级隔油池处理后引入赤坎水质净化厂一期、二期工程处理。
②营运期废水
本项目接收的污水分为两部分:市政污水管网引入的赤坎区的生活污水、工业废水以及厂内生产、生活废水。其中本项目厂内产生的生产废水主要为厂区设施、设备冲洗水和污泥脱水过程产生的滤液等,产生量约15m3/d;生活污水为厂区员工日常生活产生的污水,产生量约4.8m3/d,厂区内的生产和生活污水都将进入污水处理系统处理后排放。
本项目尾水的最大产生量与最大处理量相同,即10万吨/日。本项目同步建设中水回用设施,回用量为2万吨/日,由湛江市人民政府“关于建设赤坎水质净化厂中水回用项目的请示”可知,用水单位主要为滨湖公园绿化、景观用水及市政绿化用水。因此,本项目的最大尾水排放量约为8万吨/日。
本项目一期工程及二期工程的废水量及污染物排放情况见表2、表3所示。
表2本项目一期工程外排主要污染物情况
污染物名称 CODcr BOD5 氨氮 总氮 SS 总磷 尾水排放量
污染物浓度(mg/L) 40 10 5 15 10 0.5 30000 m3/d
污染物含量(t/a) 438 109.5 54.8 164.3 109.5 5.5

表3 本项目二期工程外排主要污染物情况
污染物名称 CODcr BOD5 氨氮 总氮 SS 总磷 尾水排放量
设计污染物浓度(mg/L) 40 10 5 15 15 0.5 50000 m3/d
污染物含量(t/a) 730 182.5 91.3 273.8 373.8 182.5

⑵大气环境
①施工期大气污染
施工期的大气污染物主要为地面扬尘(污染因子为TSP)。扬尘的主要来源于:土地平整、基础土石方的开挖、堆放、回填和清运过程,建筑材料(水泥、砂子等)运输、装卸、堆放、挖料过程,各种施工车辆行驶,施工垃圾堆放和清运。扬尘量的大小与施工现场条件、管理水平、机械化程度及施工季节、土质及气象等诸多因素有关,是一个复杂、较难定量的问题,可采用类比法,利用现有的施工场地实测资料进行分析。码头施工工地根据对类似建筑施工工地的扬尘情况进行测定,结果表明:施工现场的TSP日均值范围在0.121~0.158mg/m3,距离施工现场约50m的TSP日均值范围为0.014~0.056mg/m3。
②营运期大气污染
本项目的大气污染源主要为恶臭和员工食堂产生的油烟废气。
(1)恶臭污染源分析
本项目采用CAST生化处理工艺(该工艺有机地将间歇操作的序批式工艺(SBR工艺)和生物选择器结合在一起,活性污泥法按照“曝气-非曝气”阶段不断重复进行),对本项目的大气影响主要体现在其进水泵房、曝气池、污泥间等污水处理设施产生的恶臭。恶臭气体的无组织排放高度约不超过6.5m(CAST池体及砂滤池的净高度)。
为了减缓恶臭对本项目邻近的商住用地的影响,建设单位积极与当地政府部门、周边的开发商进行友好协商,对本项目以及赤坎水质净化厂一期、二期工程的产生恶臭的主要单元(沉砂池、贮泥池、污泥浓缩脱水间、厌氧池等单元)如进行加盖处理,加盖方案为加弧形盖,具体做法是再需要加盖的构筑物上采用弧形H型钢作主梁不锈钢方管作支梁、次梁,上覆玻璃钢采光板。
同时,建设单位已委托广东省南方环保生物科技有限公司制定了《湛江市赤坎水质净化厂除臭工程初步设计方案》,采用生物除臭法。该生物除臭工艺具有运行成本低、设备自动化程度高、运行稳定、抗冲击负荷墙、填料寿命长等优点,生物除臭流程概述如下:各个构筑物收集来的臭气先进入预洗池,洗尘,调节温湿度,去除部分水溶性物质及灰尘,缓冲峰值浓度,再通过湿润、多孔和充满活性微生物的滤层,利用生物膜对恶臭物质的吸附、吸收和降解作用,将恶臭物质分解成为无毒无害的简单无机物。
通过类比采用同样除臭工艺的广州亚运城垃圾压缩站除臭工程、广州市猎德污水处理系统四期厂区工程生物除臭装置、鑫双利(惠州)树脂车间有机废气除臭工程等,
经过对产生恶臭单元加盖处理和生物除臭后,本项目的恶臭源能削减90%以上。本项目分两期建设,其中第一期建设5万吨/日污水处理主单元(CAST生化池)及配套设施,二期建设5万吨/日污水处理主单元。因此本项目各期的恶臭污染源强基本相同,经类比分析同类项目的除臭检测报告,本项目各期经处理后的恶臭排放源强见表4所示。
表4 本项目各期工程恶臭污染物无组织排放情况(分两期建设)
构筑物名称 废气量
m3/h NH3 H2S
排放浓度(mg/m3) 排放量(kg/h) 排放浓度(mg/m3) 排放量(kg/h)
格栅池、沉砂池、
CAST池、
储泥池、污泥脱水间 1500 2.7 0.041 0.18 0.0027

此外,赤坎水质净化厂一期、二期工程恶臭污染物也能得到80%以上的削减,则加盖和除臭处理后,赤坎水质净化厂一期、二期工程恶臭污染物的排放情况见表5所示。
表5 赤坎水质净化厂一期、二期工程恶臭污染物经处理后排放情况
构筑物名称 废气量
m3/h NH3 H2S
排放浓度(mg/m3) 排放量(kg/h) 排放浓度(mg/m3) 排放量(kg/h)
格栅池、沉砂池、
CAST池、
储泥池、污泥脱水间 2800 2.7 0.088 0.09 0.0056

赤坎水质净化厂一期、二期工程及本项目除臭后的恶臭通过15m高、内径1.2m的排气筒排放,排气筒位置设在本项目CAST池的东侧,排放源强见表6所示。
    表6 赤坎水质净化厂(全厂)恶臭污染物除臭后排气筒排放情况
序号 控制项目 排放量
1 氨 0.49 kg/h
2 硫化氢 0.029 kg/h
3 排放量 52000 m3/h

(2)甲烷排放影响分析
类比赤坎水质净化厂一期、二期工程,甲烷无组织排放均满足《城镇污水处理厂污染物排放标准》(GB18918-2002)二级标准要求。由于甲烷并不是本项目的主要大气污染物,其产生量不大,因此本项目经过除臭后,其甲烷的无组织排放亦可满足《城镇污水处理厂污染物排放标准》(GB18918-2002)二级标准要求。
(3)食堂油烟废气影响分析
本项目设有食堂,位于新建办公楼的一层,厨房采用天然气为能源,烹饪时会产生油烟气污染。根据类比调查和有关资料显示,每人每天耗食油量为40g,在炒作时油烟的挥发量约为3%,油烟排放浓度为29.0mg/m3,以每天25人就餐计,则本项目厨房油烟年产生量为9kg/a。建设单位对厨房油烟废气安装合格的油烟净化装置,油烟废气处理达标后,可去除98%以上的油烟,达标后的油烟废气通过专用烟道由综合楼屋顶向高空排放。
⑶声环境
①施工期噪声
噪声污染源主要是施工过程中各种施工机械、汽车行驶产生的噪音。其中施工主要的噪声源有载重汽车、打桩机、砼搅拌机、起重机等,其声级为80-105 dB(A)。
②营运期噪声
本项目的噪声主要来源于鼓风机、水泵、污泥压滤机等机械设备,主要集中在以下构筑物内:鼓风机房、污泥泵房、脱水机房、进水泵站等,经类比赤坎水质净化厂一期、二期工程的设备,估算本项目噪声源的源强为75~100dB(A)。具体见表7所示。
表7 本项目主要噪声源分析
噪声源 噪声级 所在位置
潜污泵 75~80 进水泵站
排水泵 75~80 沉淀池、出水池
曝气机 70~90 CAST生化池
回流污泥泵 75~80 CAST生化池
中水回用泵 80 中水回用房
鼓风机 95~100 鼓风机房
污泥压滤机 75~80 污泥处理车间

⑷固体废弃物
①施工期固体废物
施工期间的固体废物主要是施工建筑垃圾,包括建筑工地(包括管道铺设和厂区建设)产生的余泥、渣土(包括拆除旧建筑物的渣土)、地表开挖的余泥、施工剩余废物料等,此外还有施工人员产生的生活垃圾。
由于本项目要进行挖方和填筑,建设单位和施工单位尽力做到土方平衡,根据估算,本项目施工建筑垃圾产生量约250m3,其中土方约180m3。本项目施工过程产生的建筑垃圾拟交湛江市建筑垃圾管理站进行处置。
施工期人员生活垃圾按0.6kg/d.人计,则施工期间生活垃圾产生量约为60kg/d,以有机污染物为主。施工人员的生活垃圾应及时收集起来由环卫车运至垃圾填埋场卫生填埋处理。
②营运期固体废物
本项目分两期建设,每期分别建设5万吨CAST池,营运期的固体废物主要包括生产固废及生活垃圾。
(1) 生产固废
项目运营期产生的固体废物主要有格栅间栅渣、沉砂池沉砂以及污泥脱水后的泥饼。
① 格栅间栅渣
根据类比分析,每期的格栅间栅渣的产生量为1.2t/d,含水率约 80%。
② 沉砂池沉砂
根据同工艺类比分析,沉砂池沉砂的产生率为 24m3/106m3污水,含水率 80%,本项目每期污水处理规模5万吨/日,因此,沉砂池沉砂产生量为1.8t/d。
③ 污泥脱水后的泥饼
生化池的剩余污泥和沉淀池去除的悬浮物进入污泥浓缩系统进行处理,污泥含水率为98%。脱水后的含水量为60%,预计每期污泥的产生量为18t/d。
(2) 生活垃圾
本项目新增工作人员30人,生活垃圾产生量约为0.18t/d。
⑸环境风险
通过对污水处理厂所选用的氧化沟工艺及污水厂整体布局、建设设施等的分析,造成事故排放风险的环节主要有以下几方面:
⑴污水管网系统由于管网堵塞、破裂和接头处的破损,造成大量污水外溢;
⑵污水泵站由于长时间停电或污水水泵损坏,排水不畅时易引起污水漫溢;
⑶污水处理厂由于停电、设备损坏、污水处理设施运行不正常、停工检修等造成大量污水未经处理直接排放,造成事故污染;
⑷活性污泥变质,发生污泥膨胀或污泥解体等异常情况,使污泥流失,处理效果降低;
⑸由于发生地震等自然灾害致使污水管道、处理构筑物损坏,污水溢流于厂区及附近地区和水域,造成严重的局部污染。
在事故状态下,本项目的最大污染负荷见表8所示。

表8 本项目事故性排放主要污染物情况
污染物名称 CODcr BOD5 氨氮 SS 总磷 尾水排放量
设计污染物浓度(mg/L) 250 110 25 90 4 100000m3/d
污染物含量(t/d) 0.25 0.11 0.025 0.09 0.004

2.建设项目评价范围内的环境保护目标分布情况(附相关图件);
根据现场调查,本项目周围的敏感对象及保护目标见表9所示。

表9 主要环境保护目标情况
序号 名称 与项目相对方位 与项目
最近距离(m) 主要
特征 控制目标 环境特征 受影响人数
1 滨湖 东南面 1200 水体 Ⅴ类水环境质量 水环境 /
2 帝景金岸小区 西南面 100 居住小区 环境空气质量二类功能区,2类声环境 大气环境
声环境 约1000人
3 帝景银湾小区 东南面 180 在建居住小区 约1000人
4 华田雅居 南面 230 规划居住小区 约400人
5 荛丰三旧改造项目 西面 295 规划居住小区 约3000人

3.主要环境影响及其预测评价结果;
本项目为城市污水处理工程,根据工程分析、环境影响识别和筛选结果,大气环境、水环境、噪声等影响较大,固体废弃物、清洁生产、环境风险等影响相对较小。
(1)大气环境影响评价
本项目的大气污染源主要为进水泵房、曝气池、污泥间等污水处理设施产生的恶臭和员工食堂产生的油烟废气。根据估算模式预测结果,本项目拟建的赤坎水质净化厂三期工程和现有一、二期工程实施加盖脱臭整改措施后,其恶臭对周围环境影响较小,而且项目建设完成后,全厂主要大气污染物NH3和H2S的污染物排放量大大减少,对现有大气环境影响将有很大的改善作用。
本项目实施加盖脱臭措施后,卫生防护距离为100m,建议本评价所划定的卫生防护距离范围内不要规划居住等敏感用途的建筑物,在此基础上,本项目对周围环境影响不大。
(2)水环境影响评价
本项目为环保工程,主要接纳赤坎区的生活污水和工业废水进行处理达标后排放。本项目的建设将原来直接排入水体的污水处理达到《城镇污水处理厂污染物排放标准》(GB18918-2002)一级A标准和广东省《水污染物排放限值》(DB44/26-2001)第二时段二级标准中较严者的要求后,再排入滨湖,在设施正常运转情况下减轻了纳污水体的污染负荷,有利于纳污水体水质的改善。本项目同步建设了中水处理及回用设施,将处理后的部分污水进行回用,不仅减少了纳污水体的污染负荷,还有效地对污水进行了资源化利用。
(3)声环境影响评价
赤坎水质净化厂(含一至四期的用地)的四周厂界噪声预测值均符合《工业企业厂界环境噪声排放标准》(GB12348-2008)中相应的3、4类标准;敏感点帝景金岸小区处的噪声预测值能符合《声环境质量标准》(GB3096—2008)中2类标准,项目营运期噪声对外环境影响不大,对敏感点影响不大。
(4) 固废环境影响评价
本项目脱水后的污泥及沉砂统一收集后外运,交由湛江市福丰环保废物综合处理利用有限公司进行处理;栅渣及生活垃圾则由环卫部门及时送到湛江市生活垃圾处理场进行卫生填埋处理。经过上述处理及处置后,本项目的固体废物对外环境的影响不大。
(5)环境风险分析
本项目环境风险主要来自污水管网系统和污水处理系统出现的突发性和非突发性的事故将造成污水事故排放,在建设单位做事故好防范的前提下,可将风险事故造成的危害降至最低。
4.按不同环境要素介绍污染防治措施、执行标准、达标情况及效果,生态保护措施及效果;
⑴水环境
①施工期水环境
施工期间,施工单位应合理安排施工计划、施工程序,协调好各个施工步骤,雨季中尽量减少开挖面,减少裸土的暴露时间,以避免受降雨的直接冲刷;工地加建截水沟和多级沉淀池,工地冲洗水等全部施工废水须收集到多级沉淀池,经沉淀处理后,可全部回用做工地洒水降尘;施工场地争取做到土料随填随压,不留松土。同时,要开边沟,边坡要用石块铺砌,填土场的上游要设置导流沟,防止上游的径流通过,填土作业应尽量集中和避开雨季。
②营运期水环境
a、营运期厂区内产生的生活污水及设备清洗废水、污泥脱水滤液等生产废水,由管道收集,同进厂污水一起经处理后达标排放。
b、污水经过处理后可达到《城镇污水处理厂污染物排放标准》(GB18918-2002)一级A标准以及广东省地方标准《水污染物排放标准》(DB44/26-2001)中第二时段一级标准中两者较严者的限值,外排至滨湖。
c、在正常情况下,污水处理厂不排放未经处理的污水。因需要暂停运转时,必须报经当地相关部门审查和批准。因事故停止运转,应立即采取措施,停止废水排放,并及时报告相关部门。
d、厂区内建立雨污分流排水系统。
⑵大气环境
①施工期大气环境
施工期产生的大气污染物主要是运输车辆、施工机械排放的废气和施工扬尘。为使施工过程中产生的粉尘、扬尘影响降低到最低程度,施工单位在施工过程中应采取的防治措施包括:施工单位应制订完善的施工计划和合理组织施工进度,尽量缩短工期和避开在大风情况进行扬尘量大的施工作业,当冬季风力达到4级以上时停止施工;施工场地配备一些洒水工具,定期对工地及进出工地的路面、运输车辆洒水、冲洗,保持场地的路面和空气具有一定湿度,防止浮尘,在大风日加大洒水量和洒水次数等。
②营运期大气环境
本项目产生的废气主要是无组织排放的硫化氢、甲硫醇、氨气等恶臭污染物,来自进水泵房、CAST池、污泥浓缩池等。目前除恶臭的主要方法有湿式洗涤法、活性炭吸附法、臭氧法、焚烧法、生物除臭法等。本项目拟采取以下防治措施:
a、对主要无组织排放源(CAST池、预处理工段、压滤机房)密封加盖,收集无组织废气。
b、建设生物除臭间,采取生物除臭工艺,进一步降低恶臭污染物对周围环境的影响。处理后达到《城镇污水处理厂污染物排放标准》(GB18918-2002)厂界(防护带边缘)废气排放最高允许浓度二级标准值,方向外排放。项目食堂拟采用天然气为能源,油烟废气经抽油烟机收集,再通过合格的油烟净化装置处理达标后高空排放。
c、合理布置厂区平面图,将产生恶臭污染物的构筑物设在主导风向的下风向,尽量远离周围敏感点。
⑶声环境
①施工期声环境
a、合理安排施工时间,制订施工计划时,主要噪声源尽量安排在昼间非休息时间内进行。如有些施工阶段确需要夜间作业、连续作业的,需取得相关单位的批准。
b、加强对运输车辆的管理,为避免运输交通噪声对沿线敏感点造成影响,施工单位应选择沿途人群较少的路线,运输车辆在穿行居民区时,应减速行驶,禁止高音鸣笛,以避免噪声对居民的干扰。
②营运期声环境
a、在引进设备时,尽可能地选用噪声较小的设备;并可以采用消音、减振等措施。
b、鼓风机置于鼓风机房,泵置于泵房内,墙体、门窗使用吸音材料处理。
c、合理布置厂区,噪声源与厂界留有足够的衰减距离。
⑷固体废弃物
①施工期固体废弃物
施工单位应对施工期间产生的建筑垃圾进行分类收集、分类暂存,能够回收利用的尽量回收综合利用,以节约宝贵的资源;对建筑垃圾进行收集并在固定地点集中暂存,日产日清。同时对建筑垃圾暂存点进行了有效的防护工作,避免风吹、雨淋散失或流失。
②营运期固体废弃物
a、项目产生的污泥,采用“消石灰+板框式压滤机”工艺,泥饼外运,委托湛江市福丰环保废物综合处理利用有限公司处理。
b、生活垃圾交环卫部门定期清理,统一处理。并对垃圾堆放点进行消毒,杀灭害虫,以免散发恶臭,孽生蚊蝇,影响周围环境。
⑸生态环境
为了减轻水土流失,防止降雨径流集中排泄形成沟蚀,施工单位应按地块单元在四周布设排水沟,以排除场内径流;施工平整土地产生的表土需进行临时拦挡措施,施工结束后进行场地平整,恢复植被,竣工后可拆除土袋,对场地进行覆土,为以后的绿化做好前期准备。
5.环境风险分析预测结果、风险防范措施及应急预案;
通过对污水处理厂所选用的工艺及污水厂整体布局、建设设施等的分析,造成事故排放风险的环节主要有以下几方面:
⑴污水管网系统由于管网堵塞、破裂和接头处的破损,造成大量污水外溢;
⑵污水泵站由于长时间停电或污水水泵损坏,排水不畅时易引起污水漫溢;
⑶污水处理厂由于停电、设备损坏、污水处理设施运行不正常、停工检修等造成大量污水未经处理直接排放,造成事故污染;
⑷活性污泥变质,发生污泥膨胀或污泥解体等异常情况,使污泥流失,处理效果降低;
⑸由于发生地震等自然灾害致使污水管道、处理构筑物损坏,污水溢流于厂区及附近地区和水域,造成严重的局部污染。
由水环境影响预测结果可知,若污水不经治理全部直接排放,会使清流河受到严重污染。由风险事故分析可知,对各种事故风险,建设单位均采取了较为有效的预防措施,最大限度地降低事故风险。
根据风险分析,提出防止风险事故的措施对策。措施对策从技术措施对策和管理措施对策两个层面进行探索。
⑴污水处理厂稳定运行与管网的维护关系密切。应十分重视管网的维护及管理,防止泥沙沉积堵塞而影响管道的过水能力。管道衔接应防止泄漏污染地下水和掏空地基,淤塞应及时疏浚,保证管道通畅,同时最大限度地收集城市污水。污水干管和支管设计中,选择适当充满度和最小设计流速,防止污泥沉积。
污水管网应制定严格的维修制度,用户应严格执行国家、地方的有关排放标准,特别需加强对所接纳工业废水进水水质的管理,确保污水处理厂进水水质。
⑵污水处理厂采用双路供电,水泵设计考虑备用,机械设备采用性能可靠优质产品,最好采用进口产品。
⑶为使在事故状态下污水处理厂能够迅速恢复正常运行,应在主要水工建筑物容积上留有相应的缓冲能力,并配有相应设备(如回流泵、回流管道、阀门及仪表等)。
⑷应根据污水厂工程进展观察引水渠水位,根据实际情况确定水渠堤高,严防污水漫溢。
⑸对污水处理厂各种机械电器、仪表等主要设备,必须选择质量优良、事故率低、便于维修的产品。关键设备应一备一用,易损部件要有备用件,在出现事故时能及时更换。
⑹严格控制处理单元的水量、水质、停留时间、负荷强度等工艺参数,确保处理效果的稳定性。配备流量、水质自动分析监控仪器,定期取样监测。操作人员及时调整,使设备处于最佳工况。如发现不正常现象,必须立即采取预防措施。
⑺考虑到污水的腐蚀性,淹没于水中的设备、部件所用材料须采用铬镍不锈钢或铸铁等耐腐蚀材料,平台以上部分可为铝合金或碳钢(镀锌或涂刷环氧漆)。
⑻加强运行管理和进出水的监测工作,未经处理达标的污水严禁外排。
⑼加强事故苗头监控,定期巡检、调节、保养、维修,及时发现有可能引起事故的异常运行苗头,消除事故隐患。
⑽建立由污水处理厂厂长负责制的环境管理机构,从上到下建立起环境目标责任制,规范各部门的运行管理。对工作人员进行必要的审查,组织操作人员进行上岗前的专业培训。组织专业技术人员提前进岗,参与污水处理厂施工、安装、调试和验收的全过程,为今后的正常运行管理奠定基础。
⑾主动接受和协助地方环保局和其他相关部门的监督和管理。鼓励公众参与对污水处理厂的监督,最大程度减小事故排放的可能性。
⑿因需要暂停运转的,须报当地环保部门审查和批准。因事故停止运转,应立即采取措施,停止废水排放,并及时报告当地环境保护行政主管部门。
6.建设项目环境保护措施的技术、经济论证结果;
(1)水污染防治措施
①施工期水污染防治措施
本项目采用外购商品混凝土,工地加建截水沟和多级沉淀池,工地冲洗水等全部施工废水须收集到多级沉淀池,经沉淀处理后,可全部回用做工地洒水降尘。在推、挖、填土工程完成后,工地往往还要裸露一个阶段才能完成建设或重新绿化,这就要及时地在地面的径流汇集线上设置缓流泥沙阻隔带。阻隔带可以采用透水的高强PVC编织袋,用角铁或木桩将编织袋固定于与汇集线相切的方向上,带高一般为50cm,带长可以视地形而定。这样可以有效的阻止泥沙随径流的初始流动,控制住施工期的水土流失。施工场地争取做到土料随填随压,不留松土。同时,要开边沟,边坡要用石块铺砌,填土场的上游要设置导流沟,防止上游的径流通过,填土作业应尽量集中和避开雨季。以上施工期废水防治措施操作简单,技术可行。
②营运期水污染防治措施
项目采取CAST工艺处理污水,该工艺属于按时间分割的间歇性活性污泥法中的一种,其反应区容积小,具有更加优化合理的生物选择器,且能将主反应区中部剩余污泥回流到选择器,有利于系统中絮凝性细菌的生长,并可以提高活性污泥活性,使其快速地消耗废水中易降解基质,进一步有效抑制丝状菌的生长和繁殖。具有较高的脱氮除磷效果,自动化程度高,操作简单,布置紧凑,占地少,分期建设和扩建方便。项目日处理污水量10万吨/日,污水经过处理后可达到《城镇污水处理厂污染物排放标准》(GB18918-2002)一级A标准以及广东省地方标准《水污染物排放标准》(DB44/26-2001)第二时段一级标准中两者较严者的限值,外排至滨湖。
营运期厂区内产生的生活污水及设备清洗废水、污泥脱水滤液等生产废水,由管道收集,同进厂污水一起经处理后达标排放。厂区内建立雨污分流排水系统。
污水处理厂事故对策措施:为了在事故状态下污水处理厂能迅速回复正常运行,在主要的水工建筑的容积上应留有相应的缓冲能力;选用优质设备,对污水处理厂各种机械电器、仪表等设备,必须选择质量优良故障率低,便于维修的产品。关键设备应一备一用,易损部件要有备用,在出现故障时能尽快更换;加强事故的预防监控,定期巡检、调节、保养、维修,及时发现有可能引起事故的异常运行苗头,消除事故隐患;严格控制各处理单元的水量、水质、停留时间、负荷强度等工艺参数,确保处理效果的稳定性。配备流量、水质自动分析监控仪器,定期取样测定。操作人员及时调整,使设备处于最佳工况;污水处理厂管理人员应有较高的业务水平和管理水平,主要操作人员上岗前应严格进行理论和实际操作培训,做到持证上岗;加强运行管理和进出水的监测工作,达标排放。在正常情况下,污水处理厂不排放未经处理的污水。因需要暂停运转时,必须报经当地相关部门审查和批准。因事故停止运转,应立即采取措施,停止废水排放,并及时报告相关部门。
采用以上废水治理措施后,可有效降低本项目废水对周围环境的影响,在经济技术上可行。
(2)废气污染防治措施
①施工期扬尘防治措施
施工期产生的大气污染物主要是运输车辆、施工机械排放的废气和施工扬尘。为使施工过程中产生的粉尘、扬尘影响降低到最低程度,施工单位在施工过程中应采取的防治措施包括:施工单位应制订完善的施工计划和合理组织施工进度,尽量缩短工期和避开在大风情况进行扬尘量大的施工作业,当冬季风力达到4级以上时停止施工;施工场地配备一些洒水工具,定期对工地及进出工地的路面、运输车辆洒水、冲洗,保持场地的路面和空气具有一定湿度,防止浮尘,在大风日加大洒水量和洒水次数;填方时应注意随时压实、洒水防止扬尘;运土及运粉状建筑材料的运输车辆应采用加盖专用车辆或者配置防洒落装置,车辆装载不宜过满,保证运输过程中不散落,对运输过程中散落在路面上的泥土要及时清扫,以减少运行过程中的扬尘;在施工场地边界建设临时围墙,整个施工场地只设一个供人员和车辆出入的大门。在大门入口设临时洗车场,车辆出施工场地前必须将车辆冲洗干净后再驶出大门;粉状建材应设临时工棚或仓库储存,不得露天堆放;建议采用水泥搅拌车进行混凝土搅拌,不采用袋装水泥,防止水泥粉尘产生。
总的来说,本项目施工期主要采取洒水、挡板、遮挡等措施降低施工期扬尘污染。洒水、围档、挡板、遮挡等措施可有效减少扬尘的扩散,减轻扬尘对环境的污染,风速为2.4m/s时,可使被污染地区的TSP浓度减少四分之一,则距施工工地150m之外的TSP浓度平均值低于0.28mg/m3,可满足《环境空气质量标准》(GB3095-2012)中二级标准的要求。洒水可增加空气湿度,防止浮尘产生。如果在施工期间对施工场地、车辆行驶的路面洒水抑尘,每天洒水4~5 次,扬尘减少70%左右,可有效控制车辆扬尘,将TSP 污染缩小到20~50m。这些方法简单有效,技术上可行。
②营运期废气防治措施
本项目产生的废气主要是无组织排放的硫化氢、甲硫醇、氨气等恶臭污染物,来自进水泵房、CAST池、污泥浓缩池等。目前除恶臭的主要方法有湿式洗涤法、活性炭吸附法、臭氧法、焚烧法、生物除臭法等。
本项目拟采取以下防治措施:对主要无组织排放源(CAST池、预处理工段、压滤机房)密封加盖,收集无组织废气;建设生物除臭间,采取生物除臭工艺,进一步降低恶臭污染物对周围环境的影响,处理后达到《城镇污水处理厂污染物排放标准》(GB18918-2002)厂界(防护带边缘)废气排放最高允许浓度二级标准值,方向外排放;合理布置厂区平面图,将产生恶臭污染物的构筑物设在主导风向的下风向,尽量远离周围敏感点;在厂区及厂区四周设置绿化隔离带,厂区内种植树木、花草、厂区四周种植高大常绿乔树木,进一步减少厂区气味对外环境的影响;加强对污泥的管理,做到及时运输和处置。在运输途中要防止沿途丢弃、遗撒,处置方法要得当,以防止二次污染。
建设单位拟在恶臭治理上投入2200万元,采取生物除臭工艺,该工艺具有运行成本低、设备自动化程度高、运行稳定、抗冲击负荷强、填料寿命长等优点。因此,以上措施技术可行,经济上合理,可以很好地减少本项目恶臭污染物对周围环境空气的影响。
项目食堂拟采用天然气为能源,油烟废气经抽油烟机收集,再通过合格的油烟净化装置处理达标后高空排放。经过采取措施后,减少了排放到高空中的厨房油烟对空气的污染,且本项目油烟废气排放量较小,因此对环境和周围居民的影响很小。
采用以上废气治理措施后,可有效降低本项目废气对周围环境的影响,在技术上可行。
(3)固体废弃物污染防治措施
①施工期固体废弃物污染防治措施
对施工期间产生的建筑垃圾进行分类收集、分类暂存,能够回收利用的尽量回收综合利用,以节约宝贵的资源。对建筑垃圾进行收集并在固定地点集中暂存,日产日清。同时对建筑垃圾暂存点进行了有效的防护工作,避免风吹、雨淋散失或流失。加强对承包商的环保教育,工程施工过程中严禁施工人员在施工范围外私自占地堆放施工机械或建筑材料。
②营运期固体废弃物污染防治措施
本项目的固体废弃物主要是污泥及生活垃圾,其处理措施如下:项目产生的污泥,采用“消石灰+板框式压滤机”工艺,泥饼外运,委托湛江市福丰环保废物综合处理利用有限公司处理。本项目污泥产生量为13.2万t/a,污泥的处理费用为36元/吨,年总处理费用为475.2万元/a,此费用纳入运营期的预算中;项目的办公生活垃圾,主要成分为废纸、玻璃、烂菜叶、果皮、残剩食物、塑料包装袋等。生活垃圾交环卫部门定期清理,统一处理。并对垃圾堆放点进行消毒,杀灭害虫,以免散发恶臭,孽生蚊蝇,影响周围环境。由以上分析可知,营运期固体废物能得到妥善处理,防治费用不高,建设单位可以接受。
7.建设项目对环境影响的经济损益分析结果;
本项目并无显著的直接投资效益,但根据国家建设部关于《征收排水设施有偿使用费的暂行规定》中有关条例,参照有关城市的经验,结合本项目的实际情况,通过收取排污费,使本项目具有一定的经济效益。本项目的运行费用包括电费、人工费、日常维修费、污泥处置费、药剂费、折旧费、管理费等,根据可行性研究报告的分析,其单位经营成本为0.54元/m3,再综合考虑其他一些间接费用,按保守估计,则本项目保本运行费用<0.90元/m3,而湛江城区污水处理费目前的征收标准为1.00元/m3,因此,本项目产生的直接投资效益>1万元/天,年效益>365万元。
城市污水处理厂属社会公益事业,污水处理厂建成后,每年将削减排入水体的各种污染物量列于表10。
表10  污水处理厂污染物削减量及最终排放量    单位:t/a
污染物 进水量(t/a) 削减量(t/a) 排放量(t/a) 削减率
CODcr 9125 7957 1168 87.2%
BOD5 4015 3431 584 85.5%
NH3-N 912.5 678.9 233.6 74.4%
SS 3285 2701 584 82.2%
TP 146 116.8 29.2 80.0%
本项目建成后,区域COD削减量为7957t/a,削减率为87.2%,BOD削减量为3431t/a,削减率为85.5%,氨氮削减量为678.9t/a,削减率为74.4%,环境效益显著,将在很大程度上提高赤坎区乃至湛江市地表水环境容量。
综上所述,本项目的建设有利于改善滨湖水环境质量,促进赤坎区的建设。项目的建设将产生良好的环境效益、社会效益和经济效益。
8.建设单位拟采取的环境监测计划及环境管理制度。
⑴施工期环境监测
①施工期环境噪声监测方案:
a、监测点位
根据本项目的特点和其施工噪声的影响范围,其布设4个噪声监控点,其中:场界噪声监测点位为4个,为1#场界东、2#场界南、3#场界西、4#场界北。
b、监测频次及方法
施工期的环境噪声监测分土石方、结构、装修三个阶段进行。每个阶段例行监测,监测时间为2天,每天分昼、夜间各进行1次监测。施工场界噪声监测按照《建筑施工场界环境噪声排放标准》(GB12523-2011)中规定的测量方法进行;邻近敏感点环境噪声监测按照《声环境质量标准》(GB3096—2008)中规定的测量方法进行。
②施工期扬尘监测计划
a、监测点位
根据本项目施工扬尘的影响特点和范围,选择位于施工工地下风向的施工场界扬尘最高浓度点处,可沿场界设置4个监测点,在施工场界的上风向处设置一个参照点。
b、监测频次及方法
根据扬尘产生特点,在施工期内分土石方、结构、装修三个阶段进行。每个阶段例行监测,监测时间为2天,每天3次,每次连续1h采样。施工扬尘监测按照广东省地方标准《大气污染物排放限值》(DB44/27—2001)中规定的测定方法进行。
③施工期固体废弃物监测计划
对每天外运的建筑余泥和建筑垃圾量进行统计,并说明其处置地点。
③施工期废水监测计划
a、监测点位及监测项目
根据本项目施工特点,在施工期间需对施工时排放的施工废水进行监测,监测点设在施工废水经多级沉淀池处理后引入赤坎水质净化厂一期、二期工程处理,监测的项目为悬浮物。
b、监测频次及方法
施工废水监测每季度监测一次,监测时间为2天,每天采样次数为3次,根据实际情况随机采样。
施工废水污染物分析方法按照广东省地方标准《水污染物排放限值》(DB44/26—2001)表6中规定的测定方法进行。
⑵事故性排放下的监测
当项目废水发生事故性排放而发生污染纠纷时,应及时通知市环保监测部门,以便对事故性排放及时进行采样和分析,并尽快整理出主要污染物超标排放情况和附近区域受到影响的程度和范围,以便环保监督部门依法进行监督和处理污染纠纷等。同时,应及时采取措施,使污染得到有效控制。
⑶实施机构
环境监测计划应由建设单位和当地环境监测站共同实施。环境监测实施所需费用,由建设单位与监测承担单位协商解决。

(四)公众参与
1.征求公众意见的范围、次数、形式等;
(1)第一次公示
按照《环境影响评价公众参与暂行办法》环发2006(28号文)和《广东省建设项目环保管理公众参与实施意见》(粤环[2007]99号)中有关规定,
建设单位于2013年3月27日在“湛江市环境保护公众网”进行了本项目环境影响评价公众参与第一次公告(见图4),公告的主要内容包括:⑴建设项目的名称及概要;⑵建设项目的建设单位的名称及联系方式;⑶承担评价工作的环境影响评价机构的名称及联系方式;⑷环境影响评价的工作程序和主要工作内容;⑸征求公众意见的主要事项;⑹公众提出意见的主要方式。

作者信息\文章标题
admin的回复(2013/6/27 2:13:00)
4

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  http://www.waterchina.cn/shwater/upload/2013627210417183.jpg

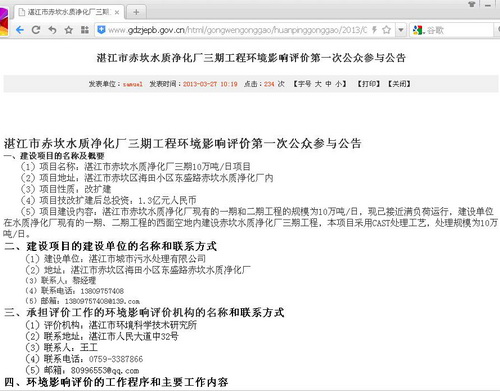

  图4 在“湛江市环境保护公众网” 进行公众参与第一次公告网页截屏图

(2)第二次公示
建设单位于2013年4月15日在“湛江市环境保护公众网”进行了本项目环境影响评价公众参与第二次公告(见图5),公告内容包括:⑴建设项目情况简述;⑵建设项目对环境可能造成的影响概述;⑶预防或减轻不良环境影响的对策和措施;⑷环境影响评价结论要点;⑸公众查阅环境影响报告书简本的方式和期限;⑹联系单位与方式;⑺征求公众意见的范围和主要事项;⑻征求公众意见的具体形式。公示期内未接到公众意见反馈。

作者信息\文章标题
admin的回复(2013/6/27 2:14:00)
5

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  http://www.waterchina.cn/shwater/upload/20136272101774810.jpg

  图5 在“湛江市环境保护公众网”进行公众参与第二次公告的截屏图

(3)公参调查表
①调查方法
本次公众意见调查主要通过走访方式进行,采用问卷调查方法,力争深入了解项目对当地各种资源的影响,征求公众对项目的看法、意见和建议以及公众普遍关注的问题。
②公众参与的组织形式
本次公众意见调查共发放公众调查表67份,收回67份,有效公众参与调查表为67份,有效率为100%;有效被调查对象共有63位个人代表和4个单位团体,位于项目环境影响范围内的个人代表占总调查人数的70%以上。

3.公众意见归纳分析,对公众意见尤其是反对意见处理情况的说明;
⑴个人公众调查结果分析如下:
① 您认为当地目前的环境状况很好、较好、一般、较差、弃权的人数依次为11人、20人、29人、3人,分别占总人数的17.5%、31.7%、46.0%、4.8%:
② 您认为该项目主要环境影响因素是废气、废水、噪声、固废、其它的人数依次为20人、15人、23人、21人、0人,分别占总人数的31.7%、23.8%、36.5%、33.3%、0%。
③ 对建设项目的态度支持、反对、无所谓的人数依次为53人、0人、10人,分别占总人数的84.1%、0%、15.9%。
⑵单位调查
湛江市赤坎区大埠村民委员会、湛江丰源水产有限公司、湛江市加禾房地产开发有限公司、湛江南方水产交易中心有限公司对本项目的建设表示支持。
⑶公众意见采纳说明
在调查过程中,大部分被调查对象对本项目表示理解并支持,认为本项目的建设有利于促进当地的经济发展,改善当地的环境状况,因此,大部分被调查对象都希望本项目早日建成,与此同时,亦对本项目建设期所产生的环境影响问题,提出了宝贵的意见和建议,现将其归纳如下:
① 被调查对象中有36.5%的群众担心本项目施工噪声容易对周围居民的正常生活造成影响,提出本项目要合理安排强噪声作业时间,尽量控制强噪声施工,为附近居民保持一个良好的生活环境。
答复:合理安排施工时间,制订施工计划时,应尽可能避免大量高噪声设备同时施工,主要噪声源尽量安排在昼间非正常休息时间内进行,减少夜间施工量,以免噪声扰民;合理布局施工场地,施工时应尽量将高噪声设备布置在施工工地中部,尽量远离附近的敏感点;施工单位禁止现场使用混凝土搅拌机,应向有资质单位购买商品混凝土;降低人为噪声,降低设备声级。设备选型上尽量采用低噪设备;可通过排气管消音器和隔离发动机振动部件的方法降低噪声;对动力机械设备进行定期的维修、养护,维护不良的设备常因松动部件的振动或消声器的损坏而增加其工作时声级;闲置不用的设备应立即关闭;运输车辆进入现场应减速,禁鸣喇叭;建立临时声障,对位置相对固定的机械设备,能于棚内操作的尽量进入操作间,不能入棚的,可适当建立单面声障;严格控制人为噪声,进入施工现场不得高声叫喊,无故甩打模板,乱吹哨,限制高音喇叭的使用,最大限度地减少噪声扰民。
② 有33.3%的受访者担心本项目产生固废对周围环境造成不良影响,希望建设单位加强固废的治理。
答复:项目产生的污泥,采用“消石灰+板框式压滤机”工艺,泥饼外运,委托湛江市福丰环保废物综合处理利用有限公司处理;项目的办公生活垃圾,主要成分为废纸、玻璃、烂菜叶、果皮、残剩食物、塑料包装袋等。生活垃圾交环卫部门定期清理,统一处理。并对垃圾堆放点进行消毒,杀灭害虫,以免散发恶臭,孽生蚊蝇,影响周围环境。
③ 有31.7%的受访者担心本项目产生废气对周围环境造成不良影响,希望建设单位重视并加强废气的治理。
答复:针对本项目施工期产生的地面扬尘,施工单位应制订完善的施工计划和合理组织施工进度,尽量缩短工期和避开在大风情况进行扬尘量大的施工作业,当冬季风力达到4级以上时停止施工;加强施工工地监督管理,施工单位采取围档、遮挡、挡板、设置防护网和禁止高空抛物等措施,抑制施工过程中的扬尘量;对主要无组织排放源(CAST池、预处理工段、压滤机房)密封加盖,收集无组织废气。建设生物除臭间,采取生物除臭工艺,进一步降低恶臭污染物对周围环境的影响。处理后达到《城镇污水处理厂污染物排放标准》(GB18918-20 02)厂界(防护带边缘)废气排放最高允许浓度二级标准值,方向外排放。合理布置厂区平面图,将产生恶臭污染物的构筑物设在主导风向的下风向,尽量远离周围敏感点。并积极与当地政府部门、周边的开发商友好协商,加快落实赤坎水质净化厂一、二期的加盖除臭措施。
4.从合法性、有效性、代表性、真实性等方面对公众参与进行总结。
公众参与人员主要由项目附近居民组成;本次调查代表了在本项目周围生活的人群对本项目的反馈意见,应视为有效调查表。通过调查表了解到他们对此项目的反馈意见,并且也收集到他们对该项目所提出的一些环保措施和建议,应视为有效调查表。

(五)环境影响评价结论
本项目符合国家、广东省当前产业政策,选址和规划建设方案符合湛江市城市总规划和环境功能区划,并有较好的协调性,拟采取的主要环境保护措施基本可行。虽然在施工期和营运期不可避免会对四周环境产生一定的不利影响,但只要认真落实本报告书提出的污染防治措施与建议,特别是落实卫生防护距离范围内不得有居住点等敏感目标,对本项目和现有一、二期工程实施加盖脱臭措施,所产生的不利影响可以得到有效控制。在此基础上,本评价认为,本项目的建设从环保角度是可行的。

作者信息\文章标题
admin的回复(2013/8/29 23:47:00)
6

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  加入日期: 2013-08-28
截至日期: 2013-10-10

1.1 招标目的
1.1.1 为了获得工程勘察设计方案,招标人以公开招标方式,在给定任务书、统一收费标准、投标人通过符合性审查获得投标资格的前提下,通过评标委员会的评审推荐,确定最佳勘察设计方案及其勘察设计承包人。

1.2 项目概况
1.2.1 工程名称:广东省湛江市赤坎水质净化厂三期项目(首期5万吨/日)工程勘察设计
1.2.2 工程位置:赤坎区东盛路北侧
1.2.3 工程范围:
一、工艺采用CAST工艺+辅助化学除磷,加盖除臭及顶部绿化;
(一)土建部分(1)按远期规模22万吨/日设计:进水井、综合楼、中控室、尾水排放(穿越一、二期的地块);围墙 (2)按规模10万吨/日设计:抓斗格栅、粗格栅、提升泵房、细格栅、精细格栅、沉砂池、紫外线消毒渠、巴式计量槽、浓缩池、压滤机房、生物除臭、 机修间、鼓风机房、变配电间、加氯加药间、污泥调节池、候工楼、门卫、三通一平(不含三期项目的二期工程的CAST反应池及高效纤维滤池和四期的CAST反应池及高效纤维滤池的建设用地);(3)按首期5万吨/日设计:CAST池加盖除臭及顶部绿化、高效纤维滤池;(4)其它部分:中水回用按2万吨/日设计(活性砂滤池、清水池、中水回用泵房)、污泥处置、电气(强、弱电、自控、监控)、消防、防雷、节能、安全、卫生、道路、围墙、绿化等附属工程;
(二)首期工程的设备按5万吨/日配置,预留二期的设备位置;
二、勘察规模内容:
1、勘察规模(初勘、详勘):详见3.2.4.2设计规模;按修建性详细规划总平面图所示(不含三期项目的二期工程的CAST反应池和四期的CAST反应池的建设用地),其余的建设用地和出水尾管进行勘察。
2、勘察内容:自然条件观测、地形图测绘、工程地质(岩土工程)和水文地质勘察、场地地震效应、地质灾害评估报告、地层分布特征及物理力学指标、结论和建议。
1.2.4 规划意见文件:湛城规(政勘)[2013]106号。
1.2.5 项目批准文件:湛发改资[2013]212号。
1.2.6 资金来源:省环保专项资金和企业自筹。
1.2.7 投资总额:人民币13500万元。
1.2.8 招标内容:
1.2.8.1 工程勘察(初勘、详勘)、初步设计、施工图设计[软基处理、基坑处理、建构筑物、装饰装修工程(普装)、给排水、工艺设计、电气(强、弱电、自控、监控)、消防、防雷、节能、安全、卫生、道路、围墙、绿化等附属工程]、编制工程概算和施工图预算,评审及审查要通过主管部门的批复,取得施工图审查合格证及通过行政主管部门的备案,施工期间的现场指导与技术服务(含项目区内所有项目、专业设计深化、修改)与质量缺陷处理等后续服务和竣工验收。
1.2.8.2 工艺采用CAST工艺+辅助化学除磷,加盖除臭及顶部绿化;
(一)土建部分
(1)按远期规模22万吨/日设计:进水井、综合楼、中控室、尾水排放(穿越一、二期的地块)、围墙
(2)按规模10万吨/日设计:抓斗格栅、粗格栅、提升泵房、细格栅、精细格栅、沉砂池、紫外线消毒渠、巴式计量槽、浓缩池、压滤机房、 生物除臭、 机修间、鼓风机房、变配电间、加氯加药间、污泥调节池、候工楼、门卫、污泥处置、电气(强、弱电、自控、监控)、给排水、消防、防雷、节能、安全、卫生、道路、给排水、绿化等附属工程;
(3)三通一平(不含三期项目的二期工程和四期工程的CAST反应池及高效纤维滤池的建设用地);
(4)按首期5万吨/日设计:CAST池加盖除臭及顶部绿化、高效纤维滤池;
(5)中水回用按2万吨/日设计(活性砂滤池、清水池、中水回用泵房)、
(二)首期工程的设备按5万吨/日配置,预留二期的设备位置。

1.3 前期服务机构
1.3.1 机构名称:无。
1.3.2 如果前期服务机构参加本次投标,应将本公告发布前最终完成的工作成果(含电子文件)在投标人购买符合性审查文件的同时提供给所有投标人参考。

1.4 投标资格
1.4.1 投标申请人须具备建设行政主管部门颁发的如下资质证书:
① 工程设计综合甲级或市政行业(排水工程)甲级、环境工程(水污染防治工程)甲级设计资质。
② 工程勘察专业类(岩土工程)乙级以上(含乙级)或工程勘察综合类甲级资质。
1.4.2 投标申请人(独立体或联合体主办方)委派的项目负责人必须是本单位在册人员,具备市政给排水专业高级工程师或以上职称资格。
1.4.3 本招标工程只接受投标人的总公司报名。
1.4.4 本招标工程接受独立体或联合体报名。
1.4.4.1 如为联合体投标的,联合体成员不超过2家(含2家)且联合体主办方为具有“工程设计综合甲级或市政行业(排水工程)甲级、环境工程(水污染防治工程)甲级设计资质”的单位。联合体报名时必须提交联合体协议书原件。
1.4.5 参加本工程项目报名、投标(含符合性审查会议及方案开标会议)的人员必须是投标单位正式在册的人员,并持本人的湛江市固定投标员IC卡或临时投标员IC卡参加。
1.4.6 人民检察院出具的无行贿犯罪档案记录证明(报名时提交原件)。
① 按照 《最高人民检察院关于行贿犯罪档案查询工作的规定》高检发预字2013〔2〕号文的要求,企业及其项目负责人,都须提供人民检察院出具的无行贿犯罪档案记录证明才具有报名资格。
② 公司、企业、项目负责人对本公司、企业、项目负责人进行行贿犯罪档案查询的,由公司、企业住所地或者业务发生地人民检察院受理。
③ 申请查询应当提交查询申请和身份证明。
a、单位申请查询的,应当提交查询申请(加盖单位公章),经办人有效身份证明及复印件,以及相关证明材料。申明查询事由,详细提供被查询单位名称和组织机构代码,被查询个人的姓名和身份证号码。
b、公司、企业申请查询的,还应当提交企业营业执照(副本)原件以及复印件。
c、个人申请查询的,应当提交查询申请,本人有效身份证明以及复印件。
d、受委托进行查询的,还应当提交委托方的委托证明、受委托方的相关证明、经办人的有效身份证明以及复印件。
④ 该证明材料有效期的计算,采用现场报名的,在该项目报名时间段内均属有效;采用网络报名的,以开标时间为准。
1.4.7 根据《印发〈广东省住房和城乡建设厅关于省外建设工程企业和人员进粤信息备案的管理办法(试行)〉的通知》,注册地不在广东省行政区域内,取得住房和城乡建设主管部门颁发的资质证书的外省建筑业企业,必须在广东省住建厅办理省外建设工程企业和人员进粤信息备案手续,信息备案手续须经湛江市住房和城乡建设局建筑市场监管和科技教育科确认,才能在我市从事城乡规划编制、房屋建筑和市政设施建设活动。

1.5 购买符合性审查文件及招标文件
1.5.1 自本公告发出起5个工作日内,即2013年8月28日至2013年9月3日的上午9:00~11:30,下午15:00~17:00(公休日除外),由申请人到湛江市建设工程交易场所一楼(湛江市赤坎区湾南路20号湛江市住房和城乡建设局办公楼后)投标报名并购买符合性审查文件及招标文件,逾期可不受理。投标报名费100元,符合性审查文件及招标文件各200元(含密封袋),交纳后不予退回,由收款机构开具发票。
1.5.2 报名时应提交下列资料(所有复印件必须加盖投标申请人公章,符合性审查会议时提供原件核对):
1.5.2.1 投标申请人(独立体或联合体主办方)法人代表证明书原件及法人授权委托书原件(独立体或联合体主办方法定代表人亲自报名不需提供委托书)。
1.5.2.2 投标申请人(独立体或联合体各方)经年审合格的营业执照副本复印件(未改为企业的事业单位,则提供事业单位法人证书;部队单位的,则提供有偿服务许可证)。
1.5.2.3 投标申请人(独立体或联合体各方)有效资质证书副本复印件。
1.5.2.4 投标申请人(独立体或联合体主办方)基本账户开户许可证复印件。
1.5.2.5 投标申请人(独立体或联合体主办方)拟派的项目负责人 的市政给排水专业高级工程师或以上职称证书复印件(若组成联合体,项目负责人必须是联合体主办方人员)。
1.5.2.6 行政主管部门出具的拟派项目负责人近3个月以来任意时段的社会劳动保险缴费证明原件。
1.5.2.7 行政主管部门出具的本项目授权委托人近3个月以来任意时段的社会劳动保险缴费证明原件,社保参保单位名称应与投标单位名称一致,但也可以为投标单位的非法人分支机构,如为非法人分支机构需同时提供非法人分支机构组织机构代码证复印件(必须持本人有效身份证原件方可报名)。
1.5.2.8 人民检察院出具的无行贿犯罪档案记录证明原件。
1.5.2.9 独立体或联合体各方 进粤信息备案资料。(开标时无须提交原件核对)
注:进粤企业 和人员 信息备案资料须经湛江市建筑市场监管和科技教育科盖章确认。
1.5.2.10 联合体协议书原件(联合体主办方必须是设计单位,如为独立体投标,则无需提供)。
1.5.2.11 以上所有需要年审的证件(须附上有关年检记录)必须经有关行政主管部门年审合格才有效。
1.5.2.12 以上所有报名资料用A4纸复印并按顺序装订成册。
1.5.2.13 若报名单位在报名时不能提供符合要求的报名必须资料,招标单位将拒绝该单位的报名。若报名单位在报名时所提交的资料的复印件在开标时与原件不符或不能提供该项资料的原件核查时,报名单位的投标文件将被拒绝。
1.5.2.14 招标人可以要求投标人对其提交的报名资料中含义不明确的内容作必要的澄清或者说明。
1.5.2.15 凡提供符合要求的报名必须资料的投标申请人均可成为正式投标人。
1.5.3 报名单位少于5家时,招标人将重新组织招标。

1.6 时间及地点
1.6.1 符合性审查会议时间:2013年9月11日9时30分。
符合性审查会议地点:湛江市建设工程交易场所二楼1号开标室(湛江市赤坎区湾南路20号湛江市住房和城乡建设局办公楼后)。
1.6.2 设计方案开标时间:2013年10月10日9时30分。
设计方案开标地点:湛江市建设工程交易场所二楼1号开标室(湛江市赤坎区湾南路20号湛江市住房和城乡建设局办公楼后)。

1.7 费用
1.7.1 工程设计费:根据国家规定的现行收费标准《工程勘察设计收费标准》(计价格[2002]10号)计算的设计费×80%来计取(专业调整系数、工程复杂程度系数、附加调整系数等都按1.0计算,中标后不予调整),以13500万元的建安投资额为基价计算,本项目招标的设计费用为318万元。
1.7.2 本项目不适用于使用经济补偿。
1.7.3 岩土工程勘探费用:按照承发包双方确认的实际工程量(投标时暂由投标人自行估算工程量)乘以综合单价结算120元/米,结算费用=经甲方确认的实际工程量×综合单价(勘察费总价上限为45万元)。
1.7.4 施工图预算编制费用按广东省物价局《关于调整我省建设工程造价咨询服务收费的复函》(粤价函【2011】742号文)收费标准计算。施工图预算编制费为28万元。
1.7.5 根据上述各收费标准计算勘察、设计总费用为叁佰玖拾壹万¥391万元(上限价)。该费用包含了3.1.1条所约定的所有设计内容所需的费用。投标报价应包括招标文件所确定的招标范围内所发生的勘察设计及其配套技术服务、技术工作费、资料收集、保险、利润、税金、管理费、差旅馆费以及各部门协调费和规定提交招标人的有关文件资料费等所需的全部费用。在合同实施期间,勘察、设计费不随国家政策或法规、标准、市场因素的变化而进行调整。

1.8 工期
1.8.1 勘察设计总工期:70日历天;中标人应在设计合同签订后20日历天内完成方案修改和地质勘察工作,方案确定后20日历天内完成初步设计,初步设计审查批准后30日历天内完成施工图设计和完成施工图预算编制,施工图设计文件经审查发现问题后5日历天内完成补充、修改。如果延误工期,承包人向发包人支付的误期损害赔偿费每天为最终设计合同价格的0.3%;误期损害赔偿费的最高限额为最终设计合同价格的30%。误期损害赔偿累计达到最高限额时,招标人有权在追索误期损害赔偿金的基础上解除合同,没收履约保证金,另行依法委托其他设计单位,中标人应为解除合同负全责。

1.9 其他事项
1.9.1 投标时是否需要提交设计模型:不需要提交。
1.9.2 招标代理费用由招标人直接支付给招标代理机构,不占用勘察设计费。
1.9.3 项目的其他情况在设计任务书中详细介绍。本公告为符合性审查文件及招标文件的组成部分,更详细的信息以符合性审查文件及招标文件为准。
1.9.4 有关投标报名、购买符合性审查文件及招标文件相关事宜,与招标人或招标代理机构联系。

招标人:湛江市城市污水处理有限公司
地 址:广东省湛江市赤坎海田小区东盛路
联系人:李庆春
电 话:13828282318
传 真:0759-3135038

招标代理机构:广州宏达工程顾问有限公司
地 址:广东省湛江市霞山区人民大道南18号华侨大夏10楼1011室
联系人:孙国强
电 话:0759-2261816
传 真:0759-2226186
电 邮:gzhdgw@163.com

作者信息\文章标题
admin的回复(2015/6/29 20:02:00)
7

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  广东省湛江市赤坎水质净化厂三期项目(首期5万吨/日)工程施工、设备采购、安装调试总承包中标公示

项目名称 广东省湛江市赤坎水质净化厂三期项目(首期5万吨/日)工程施工、设备采购、安装调试总承包
项目单位 湛江市城市污水处理有限公司
项目所在地区 湛江市

中标候选人公示内容 中标公示  专家评审意见公示
湛江市赤坎水质净化厂三期项目(首期5万吨/日)工程施工、设备采购、安装调试总承包公开招标于2015年6月23日上午9:30在湛江市建设工程交易中心举行。根据该项目招标文件的中标原则,评标委员会推荐中标候选人名单如下:
候选人名次 单位名称 投标报价(元) 投标得分 投标工期(天) 注册建造师 注册编号
第一中标候选人 中国建筑第六工程局有限公司 133930146.09 86.87 360 回光林 津112060803166
第二中标候选人 大庆油田建设集团有限责任公司 133978362.99 84.24 360 李伟 黑123060700304
第三中标候选人 广州市第二市政工程有限公司 133915152.16 82.19 360 刘雄辉 粤144141425855

若有单位对以上结果有异议,请于 2015年6月26日下午17:00前,以书面形式向招标人提出,逾期不予受理,招标单位将按有关规定为中标单位办理中标手续。

招 标 单 位:湛江市城市污水处理有限公司
招标代理机构:广州广骏工程监理有限公司
二〇一五年六月二十四日

注:
1、广东省建筑工程机械施工有限公司、河南省第一建筑工程集团有限责任公司、山河建设集团有限公司、深圳市广汇源水利建筑工程有限公司、广东强雄建设集团有限公司、武汉市汉阳市政建设集团公司拟派项目负责人开标时,未能携带本人身份证亲自参加,按招标文件规定,作无效标处理。2、 天津第三市政公路工程有限公司没有提交电子光盘,根据招标文件五、投标文件的编制
要求的2.1(10)条及七、开标的4(9)与4(10)的有关要求,确定本投标单位的投标文件为无效标。

附:以下为所有投标单位及拟派项目负责人信息:

序号 投标单位 项目负责人 备注
1 广州自来水专业建安有限公司 刘汉明[市政公用工程,一级] 未能参加开标会
2 北京市市政四建设工程有限责任公司 张有利[市政公用工程,一级]
3 天津第三市政公路工程有限公司 刘维强[市政公用工程,一级] 详见开标现场记录表
4 广东华烽工程有限公司 吴江[市政公用工程,一级] 未能参加开标会
5 广东省建筑工程集团有限公司 罗伟坤[市政公用工程,一级]
6 珠海市诚信水利水电建设集团有限公司 王子陵[市政公用工程,一级] 未能参加开标会
7 河南水利建筑工程有限公司 王凯[市政公用工程,一级] 未能参加开标会
8 大庆油田建设集团有限责任公司 李伟[市政公用工程,一级]
9 深圳市市政工程总公司 邓亚军[市政公用工程,一级]
10 广东省建筑工程机械施工有限公司 何德清[市政公用工程,一级] 详见开标现场记录表
11 广州市第二市政工程有限公司 刘雄辉[市政公用工程,一级]
12 贵州建工集团第八建筑工程有限责任公司 李宗武[市政公用工程,一级] 未能参加开标会13 河南省第一建筑工程集团有限责任公司 张俊峰[市政公用工程,一级] 详见开标现场记录表
14 山河建设集团有限公司 王琳[市政公用工程,一级] 详见开标现场记录表
15 广东水电二局股份有限公司 张定辉[市政公用工程,一级]
16 深圳市广汇源水利建筑工程有限公司 张开成[市政公用工程,一级] 详见开标现场记录表
17 广东强雄建设集团有限公司 李延[市政公用工程,一级] 详见开标现场记录表
18 广西华南建设集团有限公司 严松余[市政公用工程,一级] 未能参加开标会
19 深圳市建筑工程股份有限公司 王宏彬[市政公用工程,一级]
20 武汉市汉阳市政建设集团公司 陈军[市政公用工程,一级] 详见开标现场记录表
21 河北建工集团有限责任公司 刘丰水[市政公用工程,一级] 未能参加开标会
22 广东省水利水电第三工程局 郑绿锵[市政公用工程,一级]
23 中铁一局集团市政环保工程有限公司 张新华[市政公用工程,一级]
24 广西五鸿建设集团有限公司 班柳龙[市政公用工程,一级] 未能参加开标会
25 北海市第二建筑工程公司 王广锋[市政公用工程,一级] 未能参加开标会
26 中国建筑第六工程局有限公司 回光林[市政公用工程,一级]

广州广骏工程监理有限公司
2015-06-24

作者信息\文章标题
admin的回复(2016/1/20 19:46:00)
8

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  广东省湛江市赤坎水质净化厂垂直孔板细格栅清污机采购项目中标公告

广东万诚工程造价咨询有限公司受湛江市城市污水处理有限公司的委托 ,于2015年 11 月 26日 就赤坎水质净化厂垂直孔板细格栅清污机采购项目 ( ZJCG2015-VC038 ) 采用公开招标进行采购。现就本次采购的中标结果公告如下:

一、采购人名称:湛江市城市污水处理有限公司

二、采购项目名称:赤坎水质净化厂垂直孔板细格栅清污机采购项目

三、项目编号:ZJCG2015-VC038

四、采购方式:公开招标

五、采购项目简要说明:详见《用户需求书》

六、采购公告日期及媒体:2015年11月25日在湛江市政府采购网。

七、评审信息
1、评审日期:2015年12月15日
2、评审地点:湛江市赤坎区体育北路15号湛江市商务大厦九楼910-912房评标会议室
3、评审委员会负责人:曾滨
4、评审委员会成员:梁晓军、柯晓红、陈宇敏、黎迎

八、评审意见等有关资料:综合评分法中标候选供应商排序表
项目名称:赤坎水质净化厂垂直孔板细格栅清污机采购项目
项目编号:ZJCG2015-VC038 评标日期:2015年12月15日

投标人名称
技术得分
商务得分
价格得分
综合得分
推荐排名

比例 (50%)
比例 (20%)
比例 (30%)
100%

1
江苏兆盛环保股份有限公司
28.80
39.80
30.00
98.60
1

2
江苏新纯江环保工程有限公司
16.80
10.60
27.80
55.20
3

3
宜兴市天马环保工程有限公司
24.40
17.00
26.70
68.10
2

九、中标(成交)信息

1. 中标(成交)供应商名称:江苏兆盛环保股份有限公司

2. 中标(成交)供应商地址:宜兴市周铁镇兴旺路2号

3. 中标(成交)金额:1108200元

十、主要标的情况:

序号
产品名称
型号规格
产地/制造商
单位
数量
单价
分项总价

1
内进式孔板细格栅清污机
ZCK-2000 ,渠宽1600,H=1400,安装角度90,配套溜槽,b=4.5mm,材质不锈钢,
江苏宜兴

江苏兆盛

2
412000
824000

2
反冲洗系统
与主体设备相配套,Q=30m3/h,H=60m,7.5KW
江苏宜兴

江苏兆盛

2
22100
44200

3
螺旋型压榨机
ZLY-300 ,材质不锈钢
江苏宜兴

江苏兆盛

2
68000
136000

4
旧设备拆除
--
--
    3000

5
除臭罩拆装
--
--
    41000

6
运输费
--
--

1
  28000

7
安装调试费
--
--
    32000

总报价:
¥ 1108200.00 大写: 壹佰壹拾万捌仟贰佰元整

十一、联系事项:
政府采购代理机构联系人:黄小姐   采购人联系人:倪先生
联系电话:0759-2292113       联系电话:0759-2298618

各有关当事人对中标结果有异议的,可以在中标公告发布之日起七个工作日内以书面形式向广东万诚工程造价咨询有限公司(或 湛江市城市污水处理有限公司 )提出质疑,逾期将依法不予受理。

湛江市城市污水处理有限公司
广东万诚工程造价咨询有限公司
2015年12月17日

作者信息\文章标题
admin的回复(2016/3/4 23:54:00)
9

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  加入日期: 2016-03-04
截止日期: 2016-03-28
招标编号: ZJCG2016-VC001

广东万诚工程造价咨询有限公司受湛江市城市污水处理有限公司的委托,对广东省湛江市赤坎水质净化厂精确曝气系统项目进行公开招标采购, 欢迎符合资格条件的供应商投标。

根据《广东省实施〈中华人民共和国政府采购法〉办法》第三十五条的规定,本项目招标文件公示时间为:2016年3月7日至2016年3月11日共五个工作日,供应商认为招标文件的内容损害其权益的,可以在公示期间或者自期满之日起七个工作日内以书面形式(加盖单位公章,电话咨询或传真或电邮形式无效)向采购人或者采购代理机构提出质疑,供应商对采购文件提出质疑的,应当按照国家有关规定附送有关证明材料。

一、采购项目名称:广东省湛江市赤坎水质净化厂精确曝气系统项目

二、采购项目编号:ZJCG2016-VC001

三、项目预算:人民币2700000.00元

四、采购内容:详见招标文件项目需求

五、投标人资格要求:
5.1 符合《政府采购法》第二十二条规定的条件;
5.2 投标人必须是中华人民共和国境内注册的具有独立民事责任能力的企(事)业法人单位,并具备从事本采购项目的经营范围和能力,投标人必须在投标文件中提供有效期内的营业执照(或事业法人登记证)副本复印件、组织机构代码证副本复印件以及税务登记证书副本复印件(若投标人已办理了三证合一,则只需提供营业执照副本复印件);
5.3 投标人是精确曝气系统厂商且必须获得软件企业认定或电子工程专业承包三级以上(含三级);投标人不是精确曝气系统厂商的,须提供精确曝气系统厂商的软件企业认定或电子工程专业承包三级以上(含三级)资质证书复印件,且同时提供精确曝气系统厂商针对参与本项目的授权书。
5.4 具有检察机关出具的无行贿犯罪档案记录证明或查询行贿犯罪档案结果告知函复印件。(注:由投标人住所地或者业务发生地的人民检察院受理出具,查询内容须包含投标人、法定代表人,采购项目若涉及到项目经理(项目负责人),投标人须同时申请对该项目经理(项目负责人)进行行贿犯罪档案查询。如没注明有效期的,自出具之日起2个月内有效);(开标时提供原件核对,否则为无效证明,视为无效标);
5.5 项目不接受联合体投标;
5.6 已登记报名并购买了招标文件。

六、购买招标文件的时间:2016年3月7日至2016年3月11日(每天上午9:00至11:30,下午15:00至17:00,法定节假日除外)。

七、购买招标文件的地点:广东万诚工程造价咨询有限公司采购代理部(广东省湛江市赤坎区体育北路15号湛江市商务大厦九楼)。

八、招标文件售价:人民币300元/套,售后不退。

九、本项目为现场报名,购买本招标文件时须提交以下资料(所有复印件必须加盖投标单位公章,并提供原件核对。需要年审的资料须附年审记录,如到期未年审,必须附有关行政主管部门未组织年审的说明,否则视做无效证件):
1、本项目报名表(下载打印加盖公章);
2、有效期内的营业执照副本复印件、组织机构代码证副本复印件以及税务登记证书副本复印件(若投标人已办理了三证合一,则只需提供营业执照副本复印件);
3、法定代表人证明书和法人授权委托书原件及委托代理人身份证复印件(若法定代表人亲自到场报名,只需提供法定代表人证明书原件及身份证复印件);
4、投标人是精确曝气系统厂商的,提供有效期内的软件企业认定或电子工程专业承包三级以上(含三级)资质证书复印件;投标人不是精确曝气系统厂商的,提供精确曝气系统厂商有效期内的软件企业认定或电子工程专业承包三级以上(含三级)资质证书复印件,且同时提供精确曝气系统厂商参与本项目的授权书原件。

十、投标截止时间及开标时间:2016年3月28日9时30分(北京时间)( 9时开始受理投标文件)。

十一、递交投标文件地点:广东万诚工程造价咨询有限公司开标会议室(湛江市赤坎区体育北路15号湛江市商务大厦九楼)。

十二、开标地点:广东省湛江市赤坎区体育北路15号湛江市商务大厦九楼910开标会议室。

十三、特别说明:
1、购买了招标文件而不参加投标的供应商,应在开标前3日以书面形式通知采购代理机构。
2、关于供应商注册登记:为保证政府采购工作顺利进行,参加湛江市政府采购活动的供应商,必须在湛江市政府采购网(http://zhanjiang.gdgpo.com)进行注册登记,请参加本项目报价且尚未在湛江市政府采购网进行注册登记的供应商务必于本项目报价截止日前完成注册登记。
3、本次招标项目有关公告在湛江市政府采购网(http://zhanjiang.gdgpo.com)媒体上公布,并视为有效送达,采购代理机构不再另行通知,如有任何疑问请以书面、传真形式至招标代理机构释疑。

本项目不举行答疑会,项目需求具体详情可向采购人了解。

采购代理机构:广东万诚工程造价咨询有限公司
地 址:广东省湛江市赤坎区体育北路15号湛江市商务大厦九楼910~912房
联系人:黄小姐
电 话:0759-2292113
传 真:0759-2285878

采购人:湛江市城市污水处理有限公司
联系人:倪先生
电 话:0759-2298618
传 真:0759-2676615

湛江市城市污水处理有限公司
广东万诚工程造价咨询有限公司
二○一六年三月四日

作者信息\文章标题
admin的回复(2016/3/7 23:02:00)
10

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  市区五大水质净化厂加快建设

记者从昨日召开的主城区治水工作座谈会上获悉,市区五大水质净化厂正加快建设,其中屋山水质净化厂、南溪河水质净化厂正加快推进前期工作,赤坎水质净化厂三期工程预计今年全部完成,坡头水质净化厂首期已基本建成并试产,平乐水质净化厂主体工程已基本完成。

据了解,屋山污水处理厂项目正处于前期工作阶段,首期建设规模为5万吨/日及配套设施,2014年11月20日,市规划局召集专家召开了选址论证会,相关工作正在抓紧推进中;南溪河水质净化厂,旨在对南柳河、绿塘河等水系周边的村庄进行全面污水治理,通过分期推进,首期建设38座污水处理站,目前已完成可行性报告初稿;赤坎水质净化厂三期工程,是我市的重点项目,设计规模为10万吨/日,首期工程为5万吨/日,预算投资约为1.47亿元,即将开展招标工作,预计今年底前完成;坡头水质净化厂项目基本建成并试产,已完成联动调试、环保监测及其他收尾施工等,调试期出水水质稳定达标;平乐水质净化厂,设计规模为日处理污水4.9万吨,设计处理后的污水达到国家一级a排放标准,该项目主体工程基本完成,正在进行设备安装工作。

这些水质净化厂建成投用后,我市的污水处理能力将大幅提升,市区主要河涌水质也将明显改善。

(来源:湛江日报,作者:记者卢志民,2015-01-06)

“......赤坎水质净化厂三期工程,是我市的重点项目,设计规模为10万吨/日,首期工程为5万吨/日,预算投资约为1.47亿元,即将开展招标工作,预计今年底前完成;......”

第1页   1  2  下一页
