欢迎第3130524个访问项目信息论坛
论坛首页

主题总数:58156 | 回复总数:99315

欢迎『dsm』最新加入论坛


  您还没有登陆论坛,请登陆 用户名: 密码: 返回首页

回贴 发新帖 发布小字报

  『项目信息论坛』>> 『中国城镇污水处理厂拟在建项目汇编』 | 本分论坛共57571贴 | 99243回复 | 分论坛版主:
作者信息\文章标题
20466-浙江省嘉兴市污水处理厂三期工程(浙江省嘉兴市污水处理厂扩容工程) (2015/7/20 23:59:00)
楼主

姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  2010年中国投运城镇污水处理厂项目→ 浙江→ 浏览帖子:0616浙江嘉兴市联合污水处理有限责任公司
http://www.waterchina.cn/2010/show.asp?id=6988&bd=31

0616浙江嘉兴市联合污水处理有限责任公司
序号 省份 项目名称 主体处理工艺 投运时间 设计处理能力(万立方米/日) 平均处理水量(万立方米/日)
616 浙 江 嘉兴市联合污水处理有限责任公司 氧化沟+物化2003年 4月 30 26.6

行政区代码 法人代码 企 业 名 称
330402 72102988-2 嘉兴市联合污水处理有限责任公司

市(地、州、盟) 行政区代码 法人代码 企业详细名称
嘉兴市 330424 72102988-2 嘉兴市联合污水处理有限责任公司

019-浙江省嘉兴市污水处理二期污水处理厂工程
http://www.waterchina.com.cn/bbs/viewarticle.asp?articleid=4833&classid=858

13713-浙江省嘉兴市污水处理厂提标改造工程
http://www.waterchina.com.cn/bbs/viewarticle.asp?articleid=76188&classid=858

20149-浙江省嘉兴市污水处理厂第三脱水机房扩建工程
http://www.waterchina.com.cn/bbs/viewarticle.asp?articleid=101529&classid=858

索 引 号 002546445/2015-01064
主题分类 其他
发布机构 市政府办公室
生成日期 2015-07-13
文  号 嘉政办发〔2015〕47号
内容概述 嘉兴市人民政府办公室关于印发嘉兴市城乡生活污水治理三年行动计划 (2015~2017年)的通知

嘉兴市人民政府办公室关于印发嘉兴市城乡生活污水治理三年行动计划(2015~2017年)的通知

各县(市、区)人民政府,市政府有关部门、直属有关单位:

《嘉兴市城乡生活污水治理三年行动计划(2015~2017年)》已经七届市政府第43次常务会议审议通过,现印发给你们,请认真贯彻执行。

嘉兴市人民政府办公室
2015年7月10日
(此件公开发布)

嘉兴市城乡生活污水治理三年行动计划(2015~2017年)

为进一步深化“五水共治”工作,全面推进城乡生活污水治理,促进全市水环境持续改善和经济社会全面协调可持续发展,特制定本工作计划。

一、指导思想:全面贯彻落实《国务院关于印发水污染防治行动计划的通知》(国发〔2015〕17号)和省委、省政府“五水共治”战略部署,按照统筹城乡发展和生态文明建设的总体要求,以改善水环境为核心,强化市域统筹,坚持统一规划、统筹安排,因地制宜、分类处理,控源截污、标本兼治,着眼长远、加大投入,努力构建具有嘉兴特色的城乡一体化生活污水治理新格局,为“两美”江南水乡典范建设奠定坚实基础。

二、工作目标:通过实施新一轮三年行动计划,全面提升城镇生活污水收集纳管水平,全面推进农村生活污水治理,全面加速污水治理基础设施建设,全面建立城乡生活污水运维机制,确保污水处理率每年提高5%,力争到2017年底,新增污水处理能力60万吨/日,污水处理率达到85%以上,市域城镇污水处理厂全部达到一级A排放标准,主要污水处理厂输送管网实现互联互通,基本建立城乡一体的污水收集管理新体系;理顺价格机制,全面实行居民阶梯水价制度和非居民用水累进加价制度;各县(市)全面建成污泥无害化处置设施。

三、重点工作
(一)全面提升城镇生活污水收集纳管水平。
1、开展污水管网普查。建立健全污水管网竣工实测实量制度,全面控制新增污水管网施工质量。加大现有污水管网普查力度,建立管网GIS信息系统,实现实时监测、数字化管理。到2015年,完成城市、城镇建成区污水管网普查,启动污水管网GIS信息系统建设,健全污水管网竣工实测实量制度。到2016年,完成污水管网GIS信息系统建设和污水一级、二级输送管网普查,加快普查中发现问题的整改。到2017年,全面完成污水输送三级管网普查,完成现有城乡一体新社区(小集镇)污水管网普查中发现问题的整改。
2、推进截污纳管改造。加大合流制排水系统雨污分流改造力度,对难以改造的合流制排水系统采取截流、调蓄和治理等措施,有效解决雨天污水输送难、处理难和污水外溢等问题。在有条件的区域积极推进初期雨水收集、处理和资源化利用。到2015年,完成40%以上城市(县城)未截污纳管、未雨污分流老旧小区改造,嘉兴市区、各县(市)城区污水收集处理率达到88%以上。到2016年,完成80%以上城市(县城)未截污纳管、未雨污分流的老旧小区改造,嘉兴市区、各县(市)城区污水收集处理率达到92%以上。到2017年,基本完成城市(县城)未截污纳管、未雨污分流的老旧小区改造工作,嘉兴市区、各县(市)城区污水收集处理率达到95%以上。
3、深化污水收集管网建设。强化城中村、老旧城区和城乡结合部污水收集,大力推进城镇入户收集管网建设,彻底解决污水收集“最后300米”问题。到2015年,完成40%以上城镇污水未入网居民入户收集管网建设,城镇污水收集处理率均达到70%以上。到2016年,完成80%以上城镇污水未入网居民入户收集管网建设,城镇污水收集处理率均达到80%以上。到2017年,基本实现全部城镇污水未入网居民入户收集管网建设,城镇污水收集处理率均达到90%以上。
(二)全面推进农村生活污水治理。
1、实施城乡一体新社区生活污水收集。以纳管收集污水处理厂处理为主,按照城镇管网标准加快城乡一体新社区生活污水管网建设,全面推进城乡一体新社区生活污水收集处理。加大污水收集管网建设力度,现有城乡一体新社区实现污水收集管网全覆盖、生活污水全处理,新建城乡一体新社区污水收集管网按照城镇管网标准实施并与市政道路同步施工、同时到位。到2015年,实现农村小集镇污水输送管网全覆盖。到2016年,已建和在建的城乡一体新社区实现污水输送管网或处理设施全覆盖。到2017年,城乡一体新社区实现居民家庭生活污水全治理。
2、高标准治理保留传统自然村落。在污水管网覆盖半径500米范围内的保留传统自然村落,其生活污水优先采用纳管方式处理。不具备纳管条件的保留村落,要以集中式处理设施处理为主,并根据不同的地形地貌、人口集聚等基础条件和资金技术、施工维护等客观条件,科学合理地选择成熟可靠、经济适用,效果好、易维护的模式。到2015年、2016年、2017年,保留传统自然村生活污水治理覆盖率分别达到50%、70%和95%以上,受益农户分别达到60%、80%、95%以上。
3、因地制宜治理待整治村落。规划近期搬迁的待整治村落,可采用建设简易处理设施进行简单处理;规划中远期搬迁的待整治村,根据人口聚集和村落用地情况,因地制宜采用就地自建集中处理设施、自建单户(联户)生活污水治理设施处理。简易处理设施出水水质排放标准原则上应达到二级以上。个别地理位置偏远、农户居住分散、基础条件较差的待整治村,可采用简易处理模式。鼓励农户通过申请政府补助自行建设高标准生活污水处理设施。到2015年、2016年、2017年待整治村生活污水治理受益农户分别达到40%、60%、70%以上。
(三)全面推进污水治理基础设施建设。
1、深化污水处理设施建设。统筹推进污水处理设施建设,全面提升污水处理能力,大力推进再生水厂建设,到2017年污水再生利用率不低于10%。抓紧编制污水处理设施建设计划,全面启动嘉兴联合污水处理厂扩容(40万吨)、市区城东再生水厂(5万吨)、嘉善东部污水处理厂(3.5万吨)、嘉善西部水务污水处理厂扩容(2.5万吨)、海盐城乡污水处理厂一期(10万吨)、海宁尖山污水厂扩容(5万吨)、海宁盐仓污水处理厂三期扩容(10万吨)、桐乡申和水务有限公司三期扩容(5万吨)等工程建设。全面完成现有城镇污水处理厂一级A提标改造工作,其中,2015年完成嘉善洪溪污水处理有限公司提标改造、嘉善西部水务提标改造、海宁尖山污水厂一期、桐乡市城市污水处理厂提标改造、桐乡申和水务有限公司三期扩建;2016年完成海宁盐仓污水厂一期和二期提标改造、桐乡濮院恒盛水处理有限公司提标改造;2017年完成嘉兴市联合污水处理厂提标改造。
2、实施互联互通工程。实施市域内主要污水处理厂输送管网互联互通,加快污水输送管网建设,加强管网维护力度,建设数字化统一调度平台,实现应急调度,彻底解决污水输送瓶颈问题。全面启动市区三环路污水外排通道、北部区域污水外排通道、嘉善南片平湖西片污水外排通道、联合污水厂与平湖东部污水厂互联通道、海宁与桐乡区域污水处理厂互联通道建设。
3、推进污泥处置设施建设。强化污泥处置管理,对污水处理设施产生的污泥实行稳定化、无害化和资源化处理处置,对非法污泥堆放点一律予以取缔。到2015年,全市污泥无害化处理处置率达到80%以上;到2017年,各县(市)均建成1个污泥规范化处置项目,全市污泥无害化处理处置率达到100%。
(四)全面建立城乡生活污水运维机制。
1、建立分类运维体系。强化“三分建、七分管”理念,坚持建管并重、同步推进,根据城乡生活污水的不同治理方式,建立健全相应的污水基础设施运行、维护模式。收集纳管污水厂集中处理的要全面实行第三方运行模式,由专业公司负责日常巡查和设施维护管理工作;“集中式处理设施处理”、“单户或联户分散处理”的要建立专业的队伍进行统一维护工作。鼓励有条件的镇(街道)实行规模化、市场化、物业化维护模式。
2、实现专业化运维。以专业化、市场化、智能化为导向,运用互联网、物联网等技术,建立数字化服务网络系统和平台,全方位、多层次、广覆盖地开展生活污水治理运行维护管理,实现农村治污设施日常化、常态化运行。
3、强化运维保障。建立以县(市、区)为责任主体、镇(街道)为管理主体、村为落实主体、农户为受益主体以及第三方专业运行维护机构为服务主体的“五位一体”县域农村生活污水治理设施运行维护管理体系。设立专项运维基金,以财政投入为基础,多方筹措资金,确保有钱办事。建立治污设施运维考核评价机制及运营单位市场准入机制,引导运维单位提升从业人员技能,确保项目充分发挥效益。

四、保障措施
1、加强组织领导。进一步强化党委领导、政府主导、部门各司其职的领导体制和工作机制。成立由市分管领导任组长的市城镇生活污水治理工作领导小组、农村生活污水治理工作领导小组。市城镇生活污水治理工作领导小组副组长由市政府分管副秘书长、市建委主任担任,下设办公室,办公室设在市建委,办公室主任由市建委主任兼任。市农村生活污水治理工作领导小组副组长由市政府分管副秘书长、市农办主任担任,下设办公室,办公室设在市农办,办公室主任由市农办主任兼任。各领导小组成员单位由市发展改革委、市财政局、市国土资源、市环保局、市水利局、市交通运输局、市卫生局、市综合行政执法局、嘉源集团、嘉兴电力局等部门(单位)组成。各县(市、区)、镇(街道)要成立相应的组织机构。
2、加强部门协同。各级政府是推进城乡生活污水治理的责任主体,要将此项工作纳入重要议事日程,及时研究和解决重大问题,逐级分解落实责任,并实行严格问责制。建设部门履行城市、城镇、城乡一体新社区生活污水的治理职责,农业部门履行保留传统自然村落、待整治村落的生活污水治理职责,发展改革、财政、国土资源、环保、水利、交通、卫生、综合执法、水务等部门要主动履行相应职责,密切配合,形成合力,以高度的责任感、使命感,共同推进污水治理工作。
3、加强要素保障。进一步完善资金筹措机制,加大财政投入,优化资金配置,完善项目建设资金财政分级负担机制。制订农村地区污水处理费征收办法,多渠道筹措生活污水治理资金。加强与中央、省相关部门的工作衔接,最大限度获取政策倾斜和资金支持。积极发动群众出资投劳参与生活污水治理。运用PPP、BOT、BT等合作模式,积极引导社会资金参与污水治理;加大融资力度,鼓励金融机构加强信贷支持。进一步加强用地保障,国土资源管理部门要加强对农村生活污水治理工程用地政策处理的指导和扶持,新农村建设要统筹考虑生活污水治理工程建设用地。
4、加强考核督查。将城乡生活污水治理工作纳入县(市、区)年度工作目标责任制考核,建立工作进度月通报制度、年度考核制度,根据月度量化指标,实行年度综合评价。建立督办通报制度,定期抽查、核查、暗访、通报各地工作进展、工程质量等情况,对措施不到位、责任不落实的单位,采取行政约谈、通报批评等措施。进一步明确奖惩机制,严肃工作纪律,对目标任务完成好、工作出色的,予以通报奖励;对未完成年度目标任务或虚报瞒报的,进行通报批评,启动问责程序,严肃追究相关人员责任。
5、加强社会宣传。充分运用电视、电台、报刊、网络等媒体加强对城乡生活污水治理工作的宣传报道,持续组织开展公众参与度高、影响面大、形式多样、富有成效的宣传教育活动,提高广大群众的主体责任意识,增强社会公众的环保意识,充分调动社会各界参与城乡生活污水治理行动的积极性、主动性和创造性。及时总结推广先进经验,通过典型引路、示范带动,推动污水治理工作深入开展。

抄送:市委各部门,市人大常委会、市政协办公室,市纪委,嘉兴军分区,市法院,市检察院。

嘉兴市人民政府办公室 2015年7月10日印发

(来源:中国·嘉兴,2015-07-13)

“......全面启动嘉兴联合污水处理厂扩容(40万吨)、......”
(此帖子已被作者于2015-7-21 0:35:08修改过)



作者信息\文章标题
admin的回复(2015/7/21 0:37:00)
1


姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  附件: 城乡生活污水治理三年行动计划重大建设项目表

序号 项目名称 实施内容 总投资额(万元) 实施年限 实施单位 备注
1 嘉兴市联合污水处理厂提标改造工程 工程建设主要对60万吨/天规模的嘉兴市联合污水处理厂进行提标改造 72000 2015~2017年 嘉兴市联合污水处理有限公司
2 嘉兴市联合污水处理厂扩容工程 40万吨/天规模的一级A排放标准污水处理厂一座 100000 2016~2020年 嘉兴市联合污水处理有限公司
3 嘉兴市三期污水输送主管线工程 新建D1000污水压力管17公里、D1500污水压力管19公里、D1800污水压力管35公里、D2000 污水排海管1.7公里;沿途提升泵站8座,调蓄池9座 125000 2016~2020年 嘉兴市联合污水管网有限公司
4 嘉兴市城东再生水厂 新建日处理污水5万吨/天半地下全封闭式生活污水处理厂一座、生态湿地一处,经处理和湿地净化出水达到四类水标准 43000 2016~2020年 嘉兴市联合污水管网有限公司
5 南湖区城镇污水管网建设项目 各镇道路、工业园区、新社区污水管道新建、改造提升等 7297 2015~2017年 南湖区各镇
6 南湖区农村生活污水治理项目 至2016年,我区农村生活污水治理行政村覆盖率达到100%,完成41个村、1.93万农户的生活污水处理设施建设 20000 2015~2016年 南湖区农办、各镇村
7 秀洲区小集镇生活污水管网覆盖工程 洛东、观音桥、栖真、建设、南汇、荷花、田乐桃园集镇污水管网工程 9310 2015~2016年 各镇人民政府
8 秀洲区东方路(青荷路—北郊河)污水工程 污水管7.8公里,泵站1座 5985 2014年 秀源水务投资集团有限公司
9 秀洲区污水管网建设项目 秀洲新区、各镇区生活污水管网新建、补建工程 7529 2015~2017年 各镇人民政府、新区管委会
10 秀洲区雨污分流改造工程 秀洲区新区、各镇镇区区块雨污分流改造工程 3000 2015~2017年 各镇人民政府、新区管委会
11 秀洲区农村生活污水治理项目 至2016年,全区农村生活污水治理行政村覆盖率达到100%,完成98个村、4.1万农户的生活污水处理设施建设 50000 2015~2016年 秀洲区农办、各镇村
12 经济开发区小区雨污分流改造项目 经开区、国际商务区内小区雨污分流改造及阳台废水收集纳管工程 3000 2015~2016年 嘉兴经济(技术)开发区各街道
13 经济开发区市政污水管网新建项目 2015~2017年市政污水管网新建15公里 3100 2015~2017年 经投集团、嘉国投公司、智创园
14 嘉善东部污水处理厂 新建日处理3.5万吨污水处理厂一座 12000 2015~2017年 嘉善县水务集团
15 嘉善洪溪污水处理有限公司提标改造  现有处理设施改造和新建深度处理设施,设计处理规模4万吨/日  3710 2015年 嘉善洪溪污水处理公司
16 嘉善西部水务提标扩容工程 现有1.5万吨/日提标,新增处理规模2.5万吨/日 7500 2015~2020年 嘉善西部水务公司
17 嘉善县污泥处理处置项目 含水率80%的污泥处置100吨/日 4900 2015~2017年 嘉善县住建局
18 嘉善城乡污水一体化管网工程 新建污水管网180公里,泵站10座 30576 2015~2017年 嘉善县水务集团
19 平湖市古横桥水厂污泥脱水项目及附属用房工程 污泥处理的变配电系统及相关辅助生产、生活设施 6048 2010~2015年 平湖市水务集团
20 平湖市农村新社区污水收集治理工程 全市104个农村新社区的污水处理工程,建设管道约82.29公里 20345 2013~2016年 平湖市水务集团
21 平湖市区污水管网二期工程 铺设污水管网96.6公里,建设污水泵站6座 14088 2008~2017年 平湖市水务集团
22 平湖三港新城(一期)污水管网工程 铺设管网10.2公里,建设污水泵站1座 4708 2011~2015年 平湖市水务集团
23 平湖市区东线污水主管工程 铺设管网25公里,建设泵站4座,改造泵站1座 23705 2011~2017年 平湖市水务集团
24 平湖市生活垃圾填埋场  一期112亩(总200亩) 6255 2015~2016年 平湖市综合执法局
25 平湖市镇级生活污水管网工程 集镇沿街铺面及企事业单位生活污水收集配套设施,管网约89公里 9000 2014~2016年 平湖市各镇街道
26 平湖农村连片环境综合整治工程(农村生活污水治理项目) 到2016年底,全市农村生活污水治理行政村和较大自然村覆盖率达100%,农户受益率达80%以上,其中农村新社区农户受益率达100% 61000 2014~2016年  平湖市各镇街道
27 海盐县农村生活污水治理项目 对农村生活污水进行治理 39000 2015~2016年 海盐县各镇街道、水务集团
28 海盐县百尺南路延伸段污水管网工程 新建污水管线9.5公里,配套提升污水泵站2座 6080 2015~2017年 海盐县水务集团
29 海盐县城乡污水处理厂连接线 外围2#污水泵站至城乡污水处理厂约9.5公里 3000 2017年 海盐县水务集团
30 海盐县城乡污水处理厂(一期)工程 规划总规模处理能力20万吨/天污水处理厂一座,一期10万吨/天 52388 2015~2017年 海盐县水务集团
31 海宁市农村生活污水治理工程 用三年时间基本完成农村生活污水治理全覆盖,农户受益率达100%。 135000 2014~2016年 海宁市农村生活污水治理领导小组办公室
32 海宁市城镇建成区生活污水治理工程 开展城镇建成区生活污水公共管网延伸优化,完成管道敷设约150公里,接户管、支管工程;公共收集管网绿化、道路修复工程 31000 2015~2017年 海宁市住房与城乡规划建设局
33 海宁西部污水主管优化工程 新建污水管道约15公里,泵站1座 3060 2016~2017年 海宁市佳源水务有限公司
34 海宁尖山污水厂一期(除臭尾水输送管工程) 建设5万吨规模污水厂一座及尖山污水厂至丁桥排放口总长约21公里的尾水输送管道,并对尖山污水厂进行加盖除臭 24835 2010~2015年 海宁紫光水务有限责任公司
35 海宁市区污水收集管网二期(城区雨污分流工程) 敷设污水管道63.457公里,15条道路及48个小区户外雨污分流改造 8263 2012~2017年 海宁紫光水务有限责任公司
36 海宁市东部污水干管三期工程 新建污水干管约11.68公里,5万吨/日泵站1座 4640 2015~2016年 海宁市佳源水务有限公司
37 海宁盐仓污水厂一期、二期提标工程 6万吨规模的污水厂提标 8906 2015~2016年 海宁紫薇水务有限责任公司
38 海宁市沿江百里钱塘西部污水主管 新建污水管道长约24.6公里,新建泵站2座,扩建1座 5773 2014~2015年 海宁紫薇水务有限责任公司
39 海宁盐仓污水处理厂三期提标优化工程 新建10吨/日污水厂一座,排放标准一级A 30217 2014~2015年 海宁紫薇水务有限责任公司
40 桐乡市城镇生活污水入网改造工程 三年实施4.5万户城镇生活污水入网 19800 2014~2016年 桐乡市水务集团(其中老旧小区改造中涉及的污水入网由梧桐街道、振东新区单独实施) 其中2014年完成投资7400万
41 桐乡城镇污水管网工程 建设污水管网90公里 5000 2014~2016年 桐乡市建设局 其中2014年完成4000万
42 桐乡市城市污水处理厂提标改造工程 城市污水厂排放标准由GB18918~2002一级B提高至一级A,增加污水深度脱水设施 12000 2014~2015年 桐乡市水务集团 其中2014年完成投资1000万
43 桐乡申和水务有限公司三期扩建工程 污水处理能力从5万吨/日扩至10万吨/日,排放标准从一级B提标至一级A 12000 2014~2015年 桐乡市开发区 其中2014年完成投资8000万
44 桐乡濮院恒盛水处理有限公司提标改造工程 污水排放标准从一级B提标至一级A 7000 2014~2016年 桐乡市濮院镇 其中2014年完成投资780万
45 桐乡农村生活污水治理工程 三年完成全市城镇规划区外114个建制村、86400户农户生活污水治理 114500 2014~2016年 桐乡市农办、水务集团、各镇(街道)开发区 其中2014年完成投资25000万
46 桐乡污水处理厂管网连通工程 城市污水处理有限责任公司和申和污水处理厂管网连通 3000 2015年 桐乡市水务集团 3000
合计     1178518

*重大项目是指总投资3000万元以上的项目,包括城乡生活污水收集、输送管网和处理能力建设。

“......2 嘉兴市联合污水处理厂扩容工程 40万吨/天规模的一级A排放标准污水处理厂一座 100000 2016~2020年 嘉兴市联合污水处理有限公司......”



作者信息\文章标题
admin的回复(2015/7/21 0:49:00)
2


姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  浙江省嘉兴市:向城乡生活污水开战

近日,我市出台《嘉兴市城乡生活污水治理三年行动计划(2015—2017年)》,排出了2015年至2017年总投资3000万元以上的治水重大项目共46个,这些项目包括城乡生活污水收集、输送管网和处理能力建设,总投资1178518万元,接下去三年将“以城带乡”逐个击破城乡生活污水治理难题。昨天,市“五水共治”办有关专家对该计划进行了解读。

治水重点:城乡生活污水

此次出台的《嘉兴市城乡生活污水治理三年行动计划(2015—2017年)》,目标是通过实施新一轮三年行动计划,全面提升城镇生活污水收集纳管水平,全面推进农村生活污水治理,全面加速污水治理基础设施建设,全面建立城乡生活污水运维机制,确保污水处理率每年提高5%,力争到2017年底,新增污水处理能力60万吨/天,污水处理率达到85%以上,市域城镇污水处理厂全部达到一级A排放标准,主要污水处理厂输送管网实现互联互通,基本建立城乡一体的污水收集管理新体系,理顺价格机制,全面实行居民阶梯水价制度和非居民用水累进加价制度,各县(市)全面建成污泥无害化处置设施。

解读:2012年9月,我市千人“治水大会”揭开全市治水序幕,近三年,取得了显著的成效。全市67个交界断面水质,五类、劣五类比例下降幅度明显。

前三年我市的治水重点是农村面源污染,接下去的三年,将把治水重点转向城乡生活污水,努力构建具有嘉兴特色的城乡一体化生活污水治理新格局,为“两美”江南水乡典范建设奠定坚实基础。目前,我市的污水处理厂的处理标准是一级B,计划到2017年要达到一级A,这是污水处理能力的大跨越。

“以城带乡”系统治水

如何达到以上目标?该计划要求,通过全面提升城镇生活污水收集纳管水平、全面推进农村生活污水治理、全面推进污水治理基础设施建设和全面建立城乡生活污水运维机制来推进计划。

首先,要进行污水管网普查,建立管网GIS信息系统,实现实时监测、数字化管理;然后截污纳管,对难以改造的合流制排水系统采取截流、调蓄和治理等措施,有效解决雨天污水输送难、处理难和污水外溢等问题。在有条件的区域积极推进初期雨水收集、处理和资源化利用,更要深化污水收集管网建设,推进城镇入户收集管网建设。

计划到2017年,全面完成污水输送三级管网普查,完成现有城乡一体新社区(小集镇)污水管网普查中发现问题的整改,基本完成城市(县城)未截污纳管、未雨污分流的老旧小区改造工作,嘉兴市区、各县(市)城区污水收集处理率达到95%以上,基本实现全部城镇污水未入网居民入户收集管网建设,城镇污水收集处理率均达到90%以上。

此外,将实施城乡一体新社区生活污水收集。以纳管收集污水处理厂处理为主,按照城镇管网标准加快城乡一体新社区生活污水管网建设,全面推进城乡一体新社区生活污水收集处理。加大污水收集管网建设力度,现有城乡一体新社区实现污水收集管网全覆盖、生活污水全处理,新建城乡一体新社区污水收集管网按照城镇管网标准实施并与市政道路同步施工、同时到位。

解读:最近几年,我市对农村生活污水治理的探索证明,靠农村“单独作战”,是无法从根本上解决生活污水问题的,生活污水的治理,应该从以往的“农村包围城市”转向“以城带乡”。

城市人口密集,污水的自然消解能力不如农村,生活污水治理的重点、难点是小集镇和城市密集度高的小区,所以必须强化城中村、老旧城区和城乡接合部污水收集,大力推进城镇入户收集管网建设,彻底解决污水收集“最后300米”问题。

污水处理率要“节节高”

今年起至2017年,全市将新增多座污水处理厂,现有的污水处理厂也都要扩容、提标,其中新建的污水处理厂有市区城东再生水厂(5万吨)、嘉善东部污水处理厂(3.5万吨)、海盐城乡污水处理厂一期(10万吨)等,扩容项目包括嘉兴联合污水处理厂(40万吨)、嘉善西部水务污水处理厂(2.5万吨)、海宁尖山污水处理厂(5万吨)、海宁盐仓污水处理厂三期(10万吨)、桐乡申和水务有限公司三期(5万吨)等。

除了新增污水处理厂及处理能力外,还要提高污水处理厂的应急调度能力,彻底解决污水输送瓶颈问题,三年内要全面启动市区三环路污水外排通道、北部区域污水外排通道、嘉善南片平湖西片污水外排通道、联合污水处理厂与平湖东部污水处理厂互联通道、海宁与桐乡区域污水处理厂互联通道建设。

解读:毛细血管连通了,大动脉通畅了,若是污水重点处理系统跟不上,也是白忙一场。治水的终端,必须是大力提高污水处理能力。

根据计划,全市要统筹推进污水处理设施建设,全面提升污水处理能力,三年内新建多座污水处理厂,并扩容现有污水处理厂的处理能力,污水处理能力要从目前的120万吨/天,提高到2017年的180万吨/天,污水处理率从目前的70%提高到2017年的85%以上。

(来源:南湖晚报,作者:记者朱政、通讯员干利兵,2015年7月20日)

“......扩容项目包括嘉兴联合污水处理厂(40万吨)、......”



作者信息\文章标题
admin的回复(2015/7/23 1:54:00)
3


姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  http://www.waterchina.cn/shwater/upload/2015721240039914.jpg




作者信息\文章标题
admin的回复(2017/8/17 15:50:00)
4


姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  http://www.waterchina.cn/shwater/upload/201781715433172525.jpg


  浙江省嘉兴市污水处理扩容工程外排三期将实施(图)

(水业中国网上海工作站8月17日讯)记者昨天从嘉源集团获悉,与市民生活密切相关的嘉兴市污水处理扩容工程外排三期(输送管线及泵站部分)项目近日获市人大常委会表决通过。

现有污水处理工程超负荷运行

扩容迫在眉睫

城市的污水处理工程关系国计民生。一直以来,嘉兴的城市污水采用集中外排的形式,长距离输送到海盐的联合污水处理厂处理,再外排入海。

2000年和2006年,我市分别建设了嘉兴市污水处理一期工程和二期工程,设计外排输送和处理能力为60万吨/天。近年来,随着水环境治理工作的推进,污水管网的延伸和收集率不断提高,污水量快速增长。

数据显示:2015年,市联合污水处理厂的日均污水处理量达58.85万吨,有206天的日处理量超过60万吨/天的设计能力,最高日处理量甚至超过72万吨;2016年,日均污水量攀升至62.18万吨,有290天的日处理量超过60万吨/天的设计能力;今年前7个月,日均污水量达60.74万吨,有131天超过设计能力,其中进入汛期后的5、6、7月份,每月的日均污水处理量分别达到了64.12万吨、66.34万吨、65.02万吨。

这组数据已经透露出污水输送及处理系统已经超负荷运行的信号。各城网污水运行水位普遍较高,污水处理系统处理能力饱和,这让污水外溢现象时常发生。

污水输送及处理系统扩容刻不容缓、迫在眉睫。我市一方面决定在市区建设再生水厂,就近分流处理一部分生活污水。去年初,市建委和嘉源集团就着手开始进行嘉兴市城东再生水厂一期工程PPP项目的招标工作,成功引入社会资本北京碧水源科技股份有限公司参与项目建设和运营,如今项目正按计划稳步推进,预计今年底就能投入试运行。

另一方面根据污水量不断增长的情况,在推进联合污水处理厂提标改造工程的同时,近两年来我市一直在谋划启动污水处理扩容工程外排三期的建设。

先期建设64.5公里输送管线

总投资超10亿元

据悉,由于一期和二期管网满负荷运行,没有条件进行停水维护和检修,因此外排三期(输送管线及泵站部分)项目不仅考虑了新增污水量的输送,还考虑与一、二期污水管线进行互联互通,并适当改造、完善原有的污水输送设施,使整个污水外排系统形成一个有机整体,充分发挥整体工程效能,也为实施市域内主要污水处理厂输送管网互联互通打好基础。

另外,对沿途收集管网的接入也按照就近、合理、经济的原则进行了相应的调整优化,兼顾分质输送、分质处理的原则,以实现输送管网系统安全可靠、调度灵活、运行经济的目标,满足事故时应急输送、定期分段停水维护的需要。

因此,需要先期建设嘉兴市污水处理扩容工程外排三期(输送管线及泵站部分)项目,保障我市整个污水管网系统的运行安全。

按照设计方案,市污水处理扩容工程外排三期(输送管线及泵站部分)项目将途经嘉兴经济技术开发区(国际商务区)、南湖区、秀洲区、平湖市和海盐县。建设总长64.5公里的输送管线,末端最大污水输送规模为40万吨/天。同时还将配套新建、扩建、改造一些中途泵站。

其中的外排三期主线起自秀洲区王店镇与南湖区余新镇的行政界(沪杭高速嘉兴枢纽西侧),终点为嘉兴联合污水处理厂,全长36.6公里,设计输送规模为15万~40万吨/天。

嘉善—平湖支线起点为平黎公路上的嘉善与平湖行政分界线,终点为拟建的3-3#泵站,全长15.6公里,设计输送规模为15万吨/天。

秀洲北片支线起点为秀洲区油车港镇与南湖区七星镇行政分界线,终点为外排一期起端的1#泵站,全长7.6公里,设计输送规模为12万吨/天。

整个项目估算总投资105750.65万元,建设期30个月。

另外按照规划,污水处理厂将扩容至日处理能力90万吨,污水处理扩容工程外排三期(污水处理厂部分)的项目建议书初稿也已编制完成,正在进行修改完善,近期将开展项目前期报批工作。

(来源:嘉兴日报,作者:记者符静、通讯员张琦,上海供排水项目网戴晓红编辑,2017年8月17日)

“......另一方面根据污水量不断增长的情况,在推进联合污水处理厂提标改造工程的同时,近两年来我市一直在谋划启动污水处理扩容工程外排三期的建设。......”



作者信息\文章标题
admin的回复(2018/5/16 2:11:00)
5


姓名: admin
发贴数:56600
回复数: 94771
等级: 管理员
登陆否: 已经登陆
注册时间:
2003/1/1 13:19:00
最近登陆时间:
2024/11/25 9:38:00
联系方式: 给他发邮件

  http://www.waterchina.cn/shwater/upload/20185161581837372.jpg

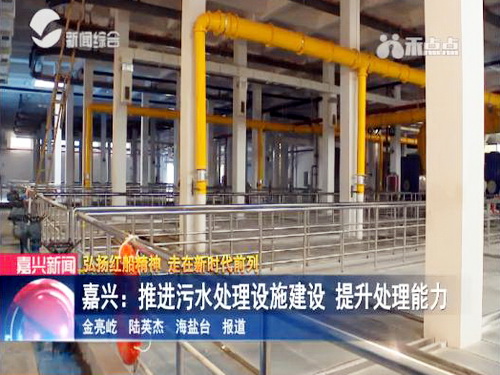

  弘扬红船精神 走在新时代前列/嘉兴市:推进污水处理设施建设 提升处理能力(图)

(水业中国网上海工作站5月16日讯)随着社会经济的发展和人口的增长,我市的污水总量不断攀升,各地污水处理设施大部分都处于满负荷运行状态。这几年,嘉兴一直在努力改变这一现状,一大批污水处理设施积极建设。

在城东再生水厂的湿地,这里的景观用水都来自于城东再生水厂,目前,城东再生水厂仍然处于试运行,日处理量为2万吨,为设计能力的一半,生活污水主要来自市区老城区和湘家荡东片。目前,处理完毕的污水可以达到四类水的标准。

在海盐县,当地今年续建的重大项目,城乡污水处理厂一期工程正稳步推进,预计年底投入试运行。处理后,水质达到城镇污水处理厂污水排放一级A标准,主要指标相当于四类水标准。

据了解,一直以来,市本级及嘉善南部、平湖西部、海盐县、嘉兴港区等地区污水都是通过管道输送到海盐的联合污水厂进行处理,日处理量为60万吨。各地新建设的污水处理厂,将大大缓解其处理压力。同时,根据市政府出台的“十三五”污水处理规划,今年下半年,联合污水处理厂有望启动扩容工程,由现在的日处理60万吨提升到85万吨-90万吨的规模,进一步提升我市的污水处理能力。

(来源:嘉兴市广电传媒有限公司,作者:金亮屹、陆英杰,上海供排水项目网戴晓红编辑,2018年5月14日)

“......根据市政府出台的“十三五”污水处理规划,今年下半年,联合污水处理厂有望启动扩容工程,由现在的日处理60万吨提升到85万吨-90万吨的规模,......”
